Lista aktualności
Remont siedziby

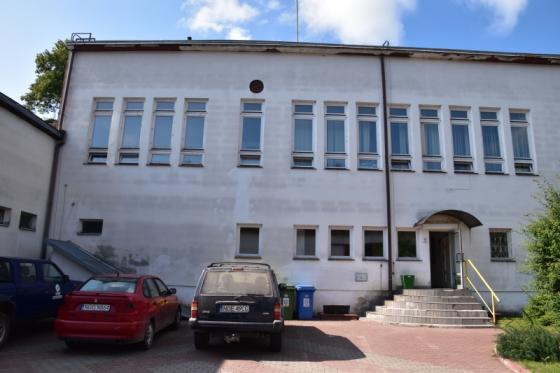

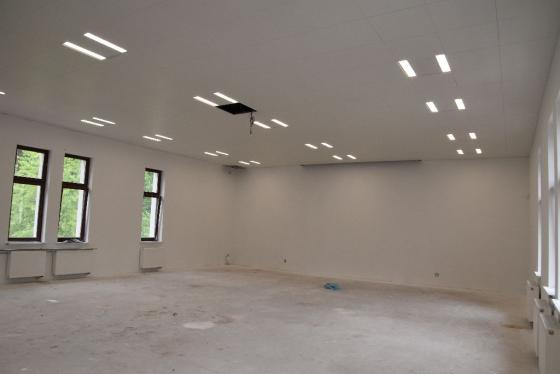

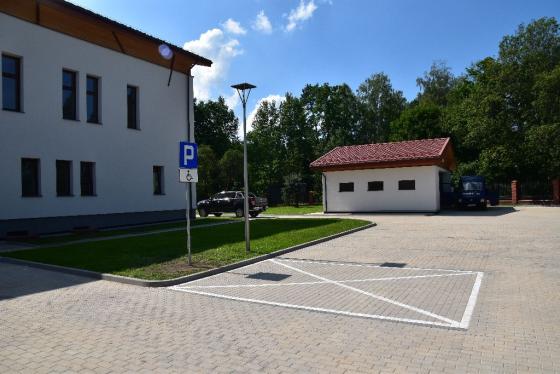

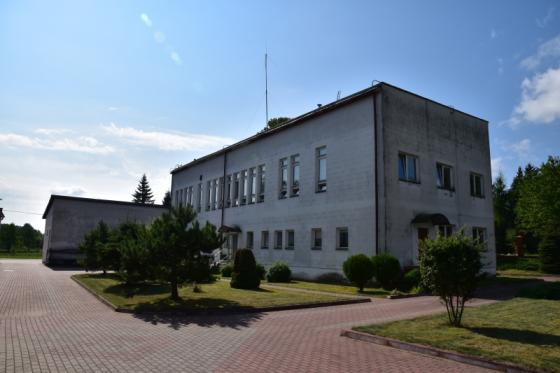

Zakończono modernizację siedziby Nadleśnictwa Czerwony Dwór!
Ten artykuł, do niedawna zaczynał się tak:
"Tam, gdzie jeszcze do niedawna trwały prace związane z leśnictwem, dziś królują budowlańcy. Mamy nadzieję, że w lipcu 2016 wszystko wróci do normy, a my do siebie... Będziemy Was informować o postępach prac, a w galerii na bieżąco udostępniamy zdjęcia."

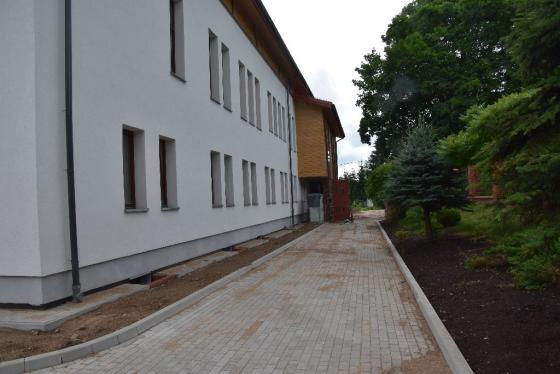

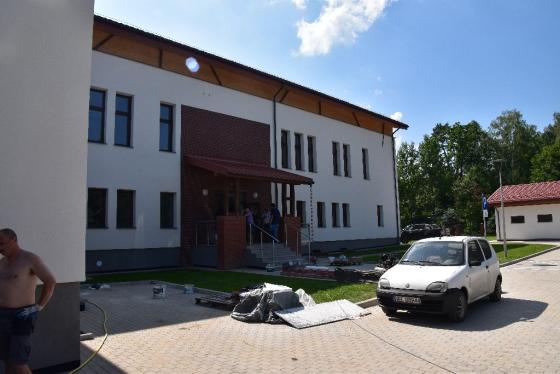

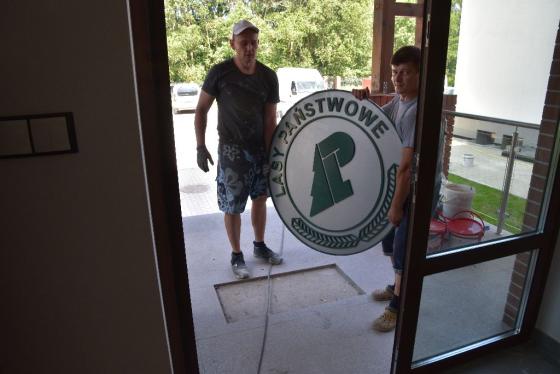

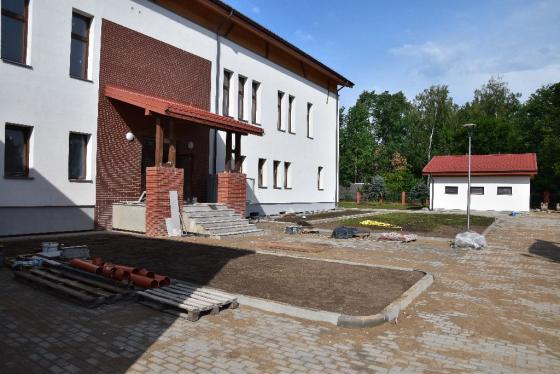

Oficjalnie, w dniu 26 lipca 2016r. zakończono prace budowlane w siedzibie Nadleśnictwa Czerwony Dwór. Odbiór końcowy robót odbył się 5 sierpnia 2016r., przy udziale przedstawiciela RDLP w Białymstoku. 16 sierpnia 2016r. dopuszczono siedzibę do użytkowania. 25 sierpnia 2016r. wróciliśmy do Czerwonego Dworu.
Na czas remontu, nadleśnictwo mieściło się siedzibie tymczasowej w Kowalach Oleckich (19-420), przy ul. Mereckiego 5.
Firmy, które z nami współpracowały:
- Architekci Cezary Gierszewski, 19-400 Olecko, ul. Kolejowa 29/5 - projekt architektoniczny
- PHU Master Łukasz Staniszewski, 19-300 Ełk, ul. Juliana Tuwima 5 lok. 33 - generalny wykonawca
- Zakład Usług Precyzyjnych, Elektrotechnicznych, Elektronicznych i Usług Pomocniczych w Budownictwie Jan Makowski, 19-400 Olecko, ul. Batorego 21/4 - nadzór inwestorski
- Andrzej Wojciechowski AW kontrakt", 02-156 Warszawa, ul. Lechicka 25A - koncepcja aranżacji wnętrz, dostawa i montaż wyposażenia
Dziękujemy!
Kalendarium inwestycji:

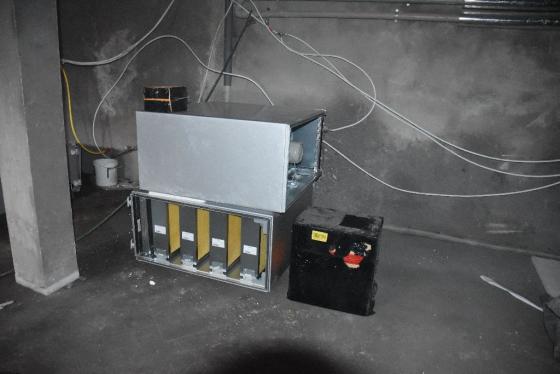

16.08.2016r. - Powiatowy Inspektor Nadzoru Budowlanego wydaje decyzję o dopuszczeniu siedziby nadleśnictwa do użytkowania.

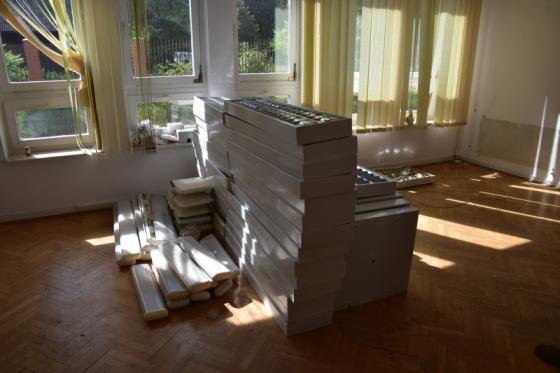

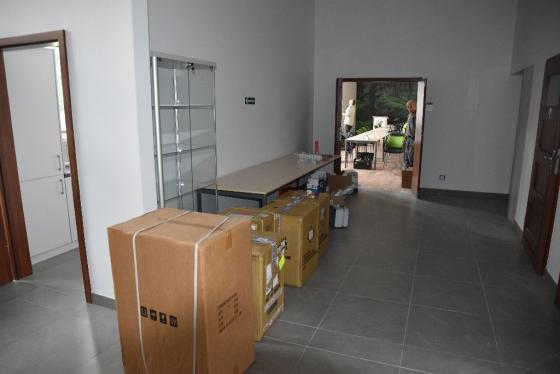

05.08.2016r. - 12.08.2016r. - Wyposażenie budynku, montaż multimediów.

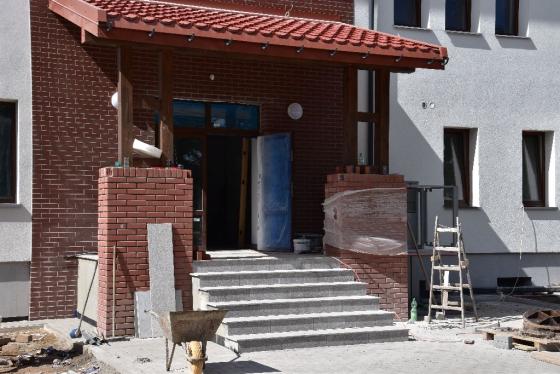

05.08.2016r. - Odbiór ostateczny budynku.

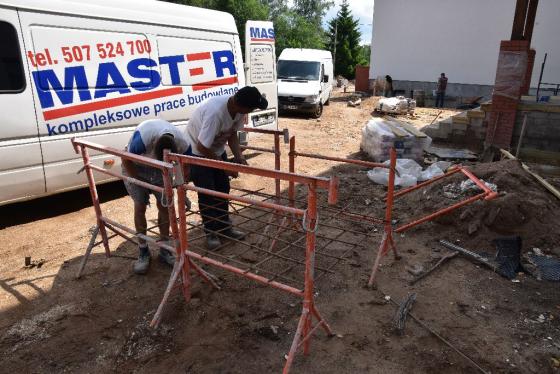

26.07.2016r. - Wykonawca, w terminie przewidzianym umową, zgłasza zakończenie robót budowlanych.

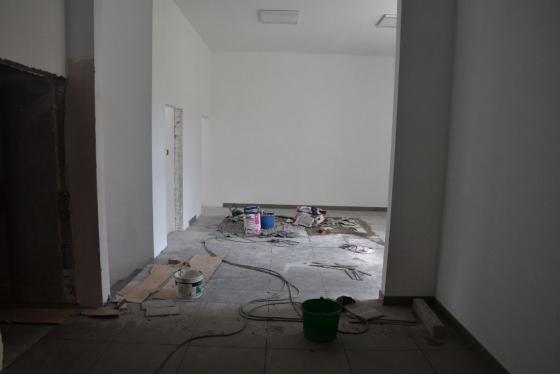

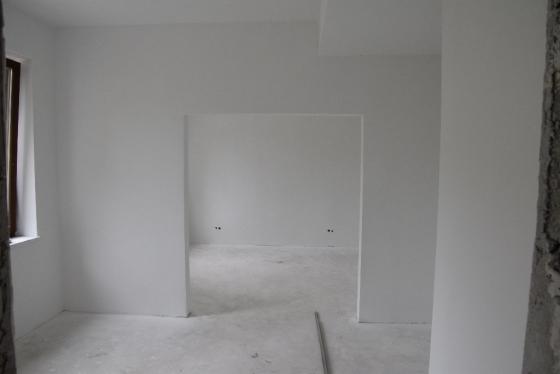

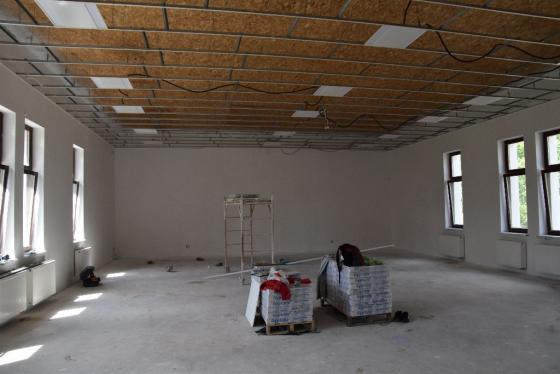

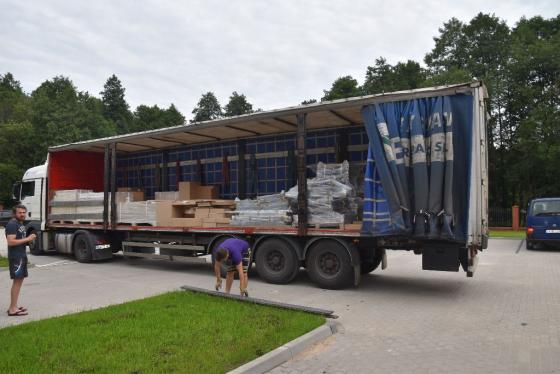

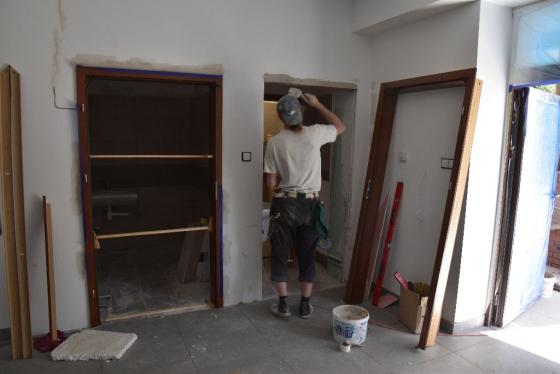

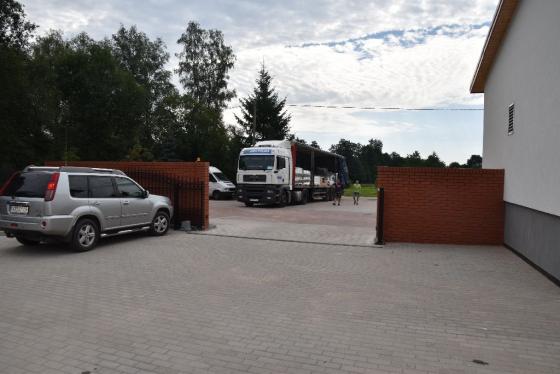

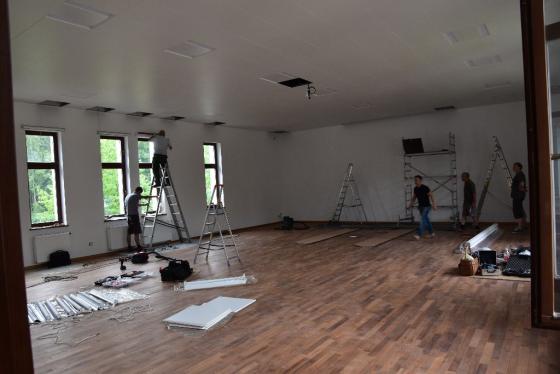

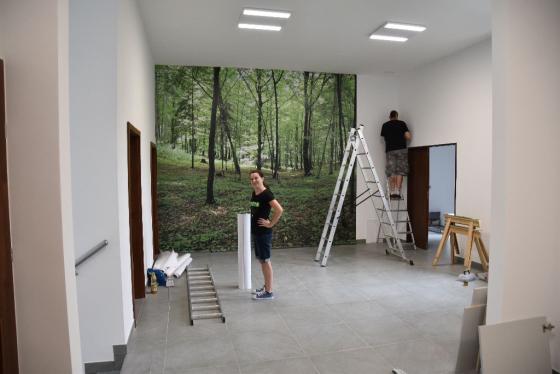

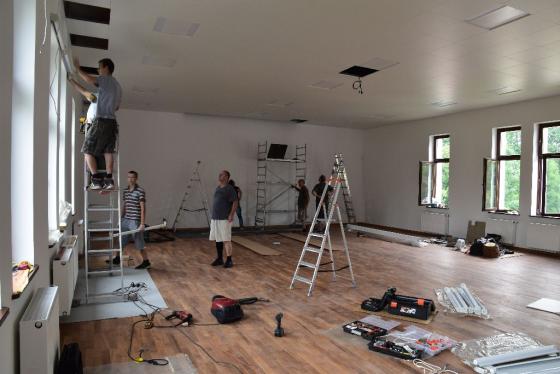

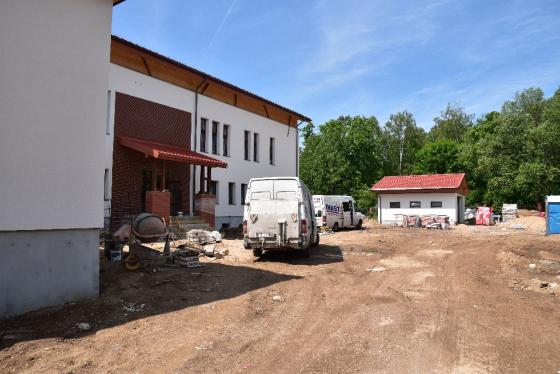

15.07.2016r. - 22.07.2016r. - Praktycznie dobiegły prace wykończeniowe i rozpoczęło się sprzątanie budynku. Zakończono zagospodarowanie terenu. 18.07.2016r. podpisano umowę na dostawę i instalację wyposażenia siedziby nadleśnictwa.

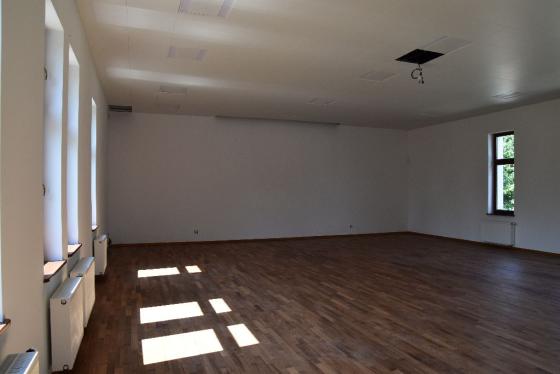

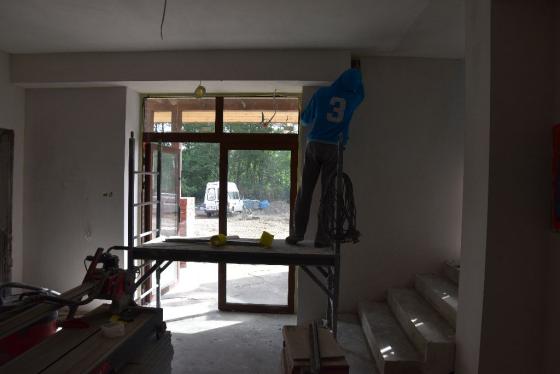

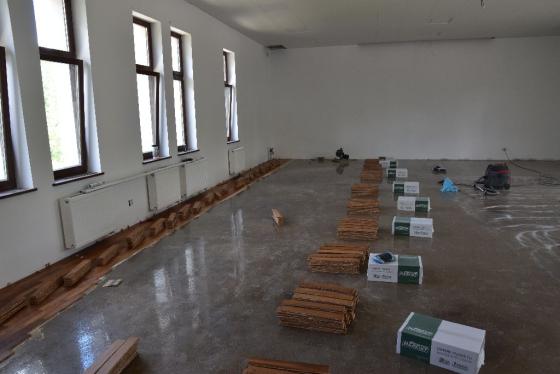

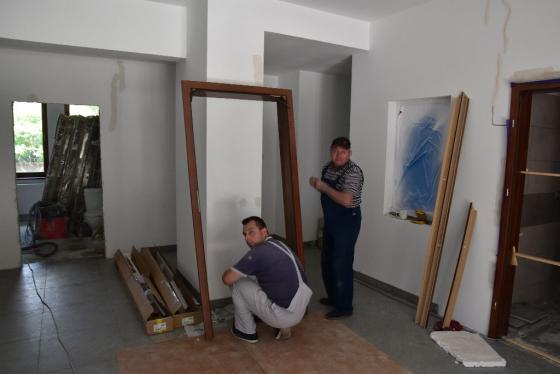

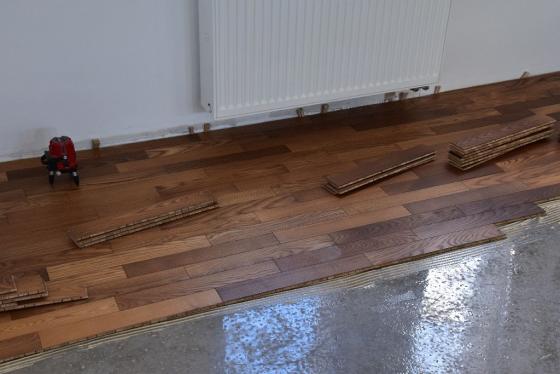

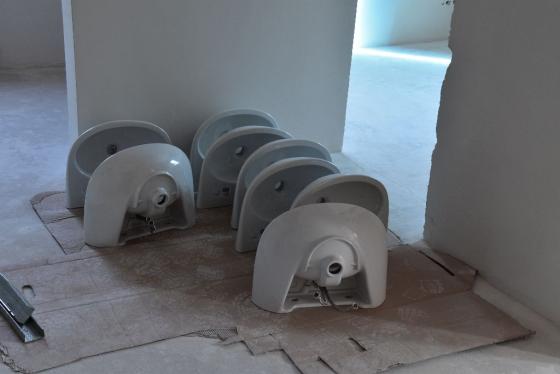

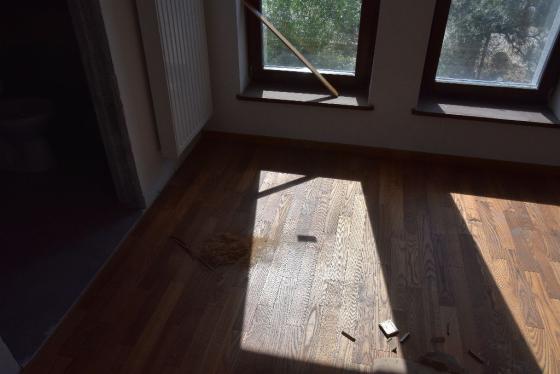

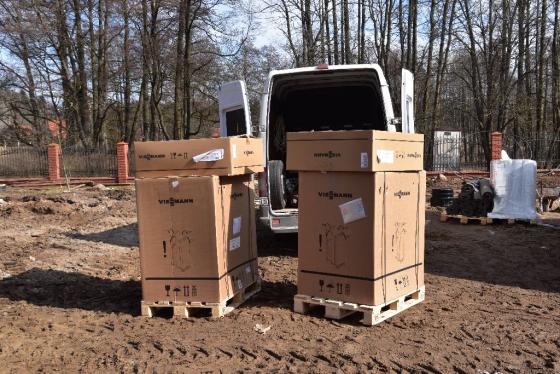

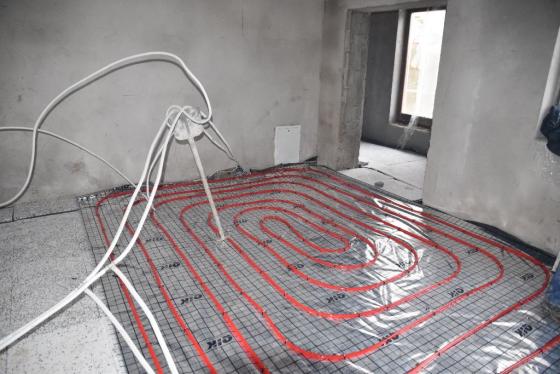

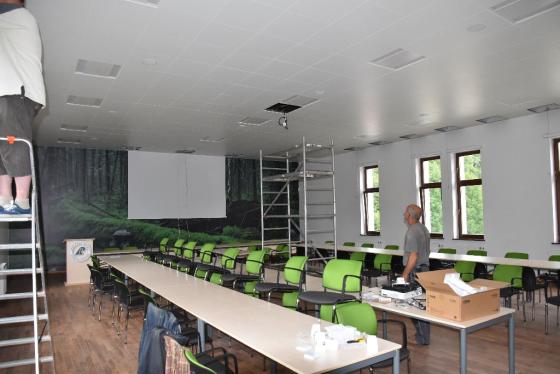

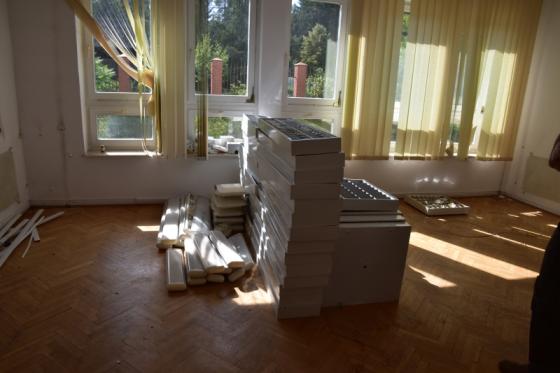

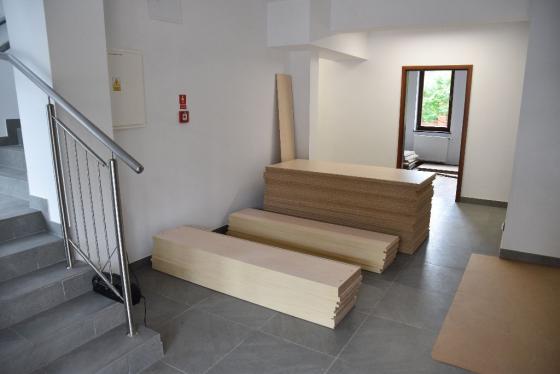

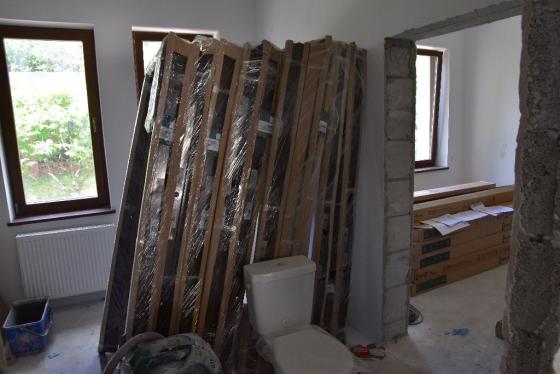

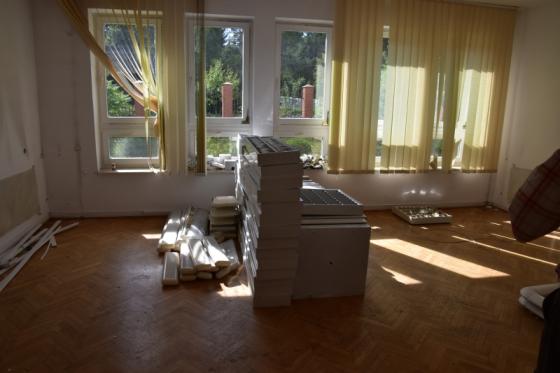

05.07.2016r. - 14.07.2016r. - Zamontowano barierki schodowe i elementy oświetlenia wewnętrznego. Końca dobiegają prace parkieciarskie. 13.07.2016r. przedstawiciele firmy Viessman dokonali uruchomienia pomp ciepła. 12.07.2016r. dokonano wyboru autora aranżacji wnętrz i dostawcę wyposażenia budynku.

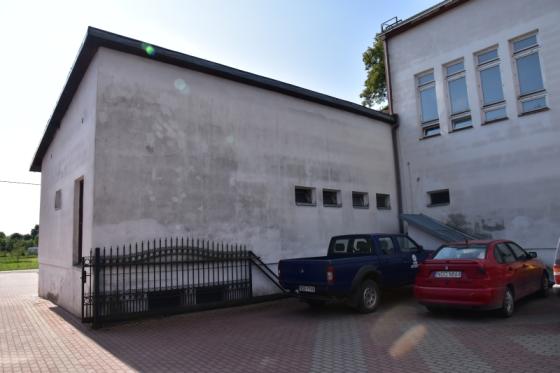

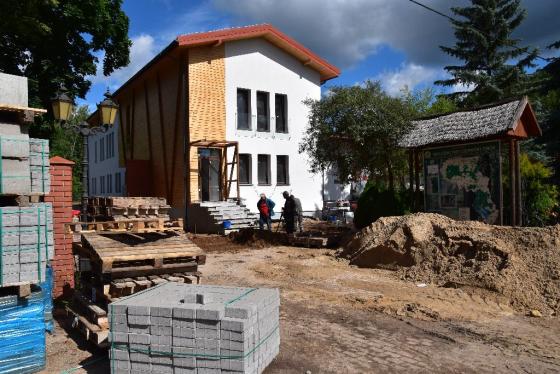

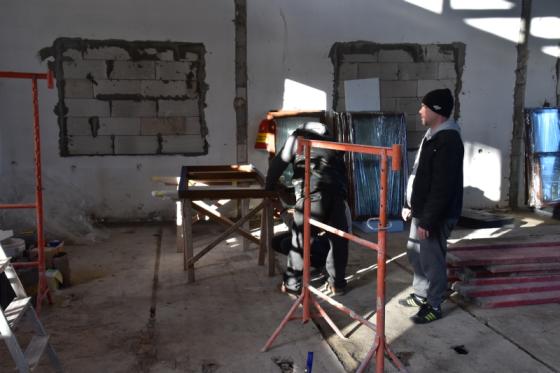

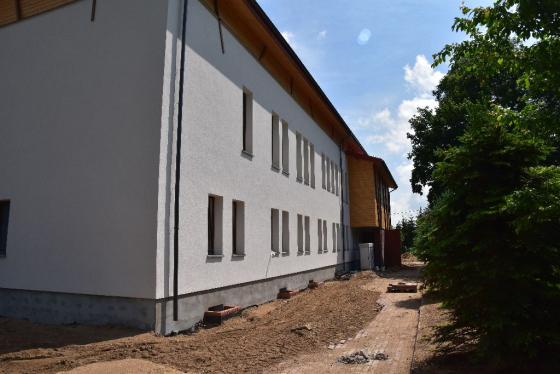

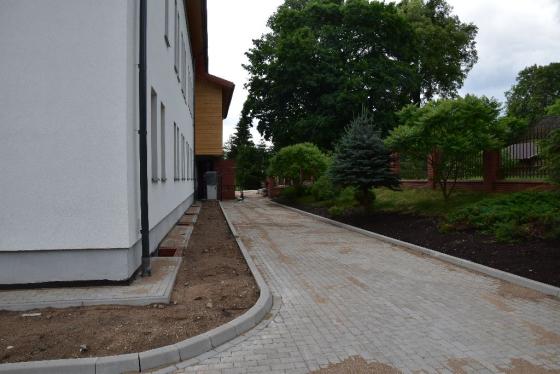

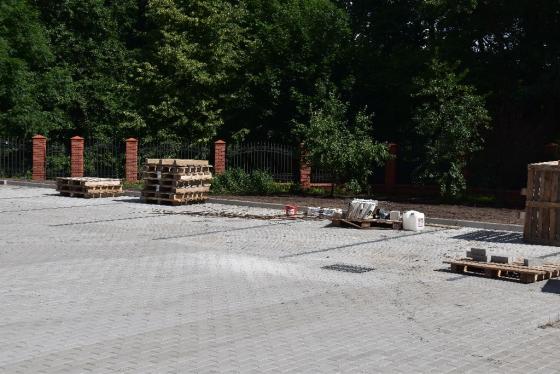

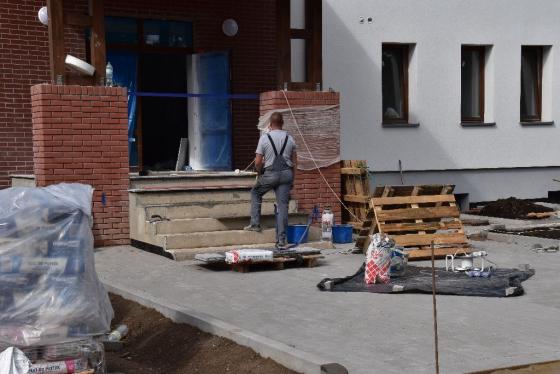

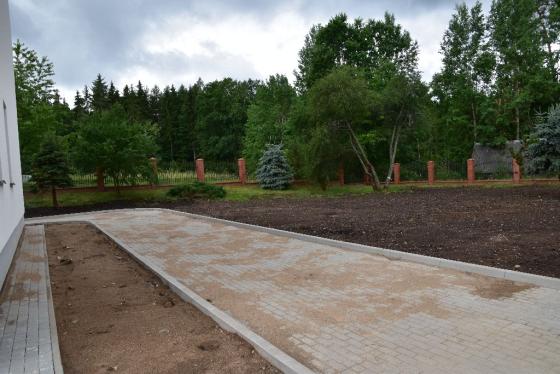

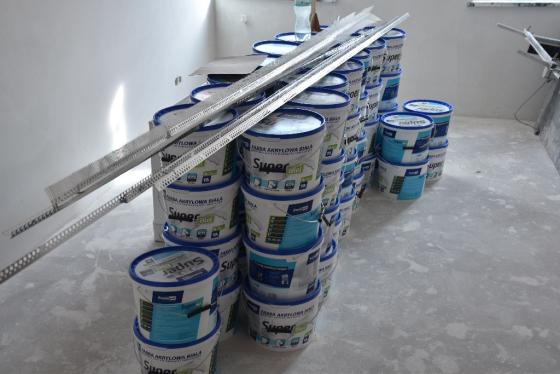

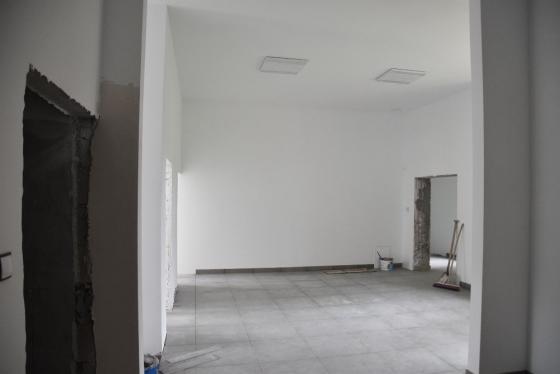

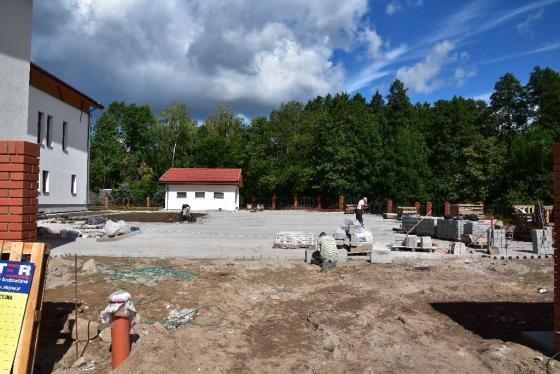

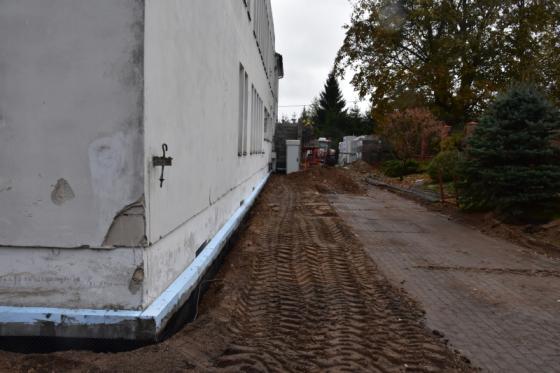

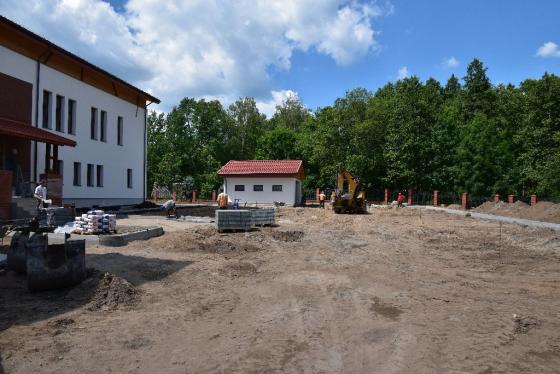

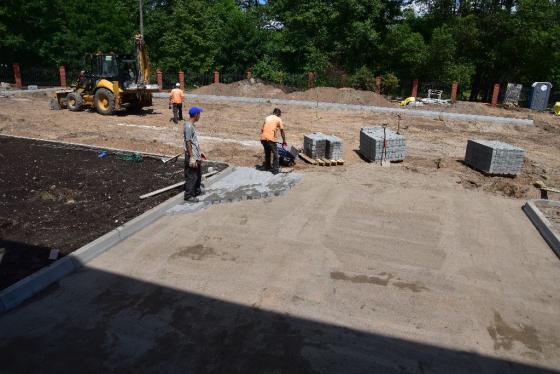

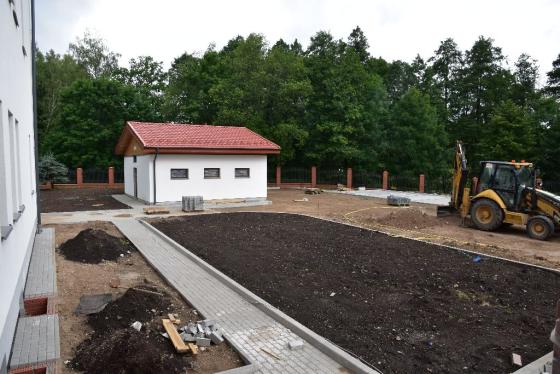

11.06.2016r. - 04.07.2016r. - Kontynuujemy prace wykończeniowe i zagospodarowanie terenu. Wykonano nawierzchnie parkingu i dróg dojazdowych. Zdecydowanie widać efekty, między innymi rosnącą trawę. Pojawiły się posadzki ceramiczne, trwa układanie podłóg drewnianych. Montowane są drzwi wewnętrzne. Zamontowano platformę dla osób niepełnosprawnych oraz oświetlenie parkingu. Zamontowano szklane bariery w oknach budynku. 21.06.2016r. ogłoszono przetarg na wykonanie koncepcji aranżacji wnętrz i dostawę wyposażenia siedziby nadleśnictwa.

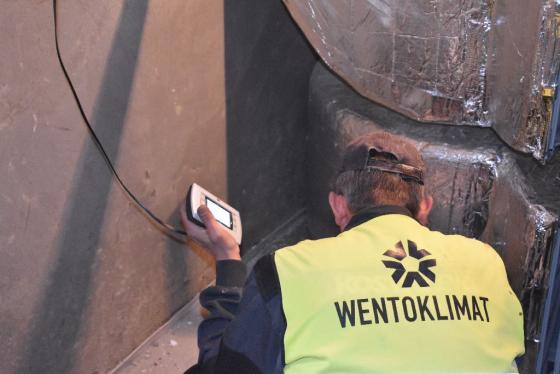

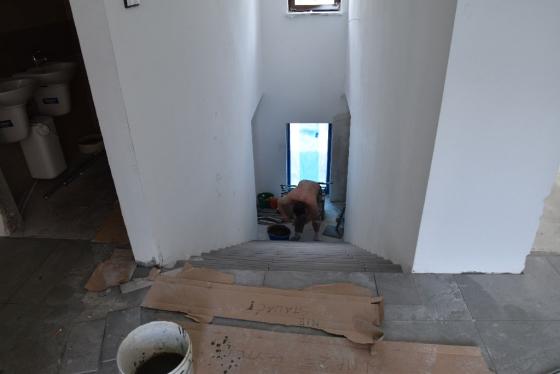

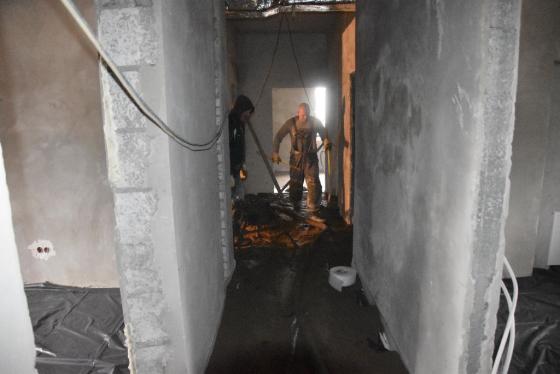

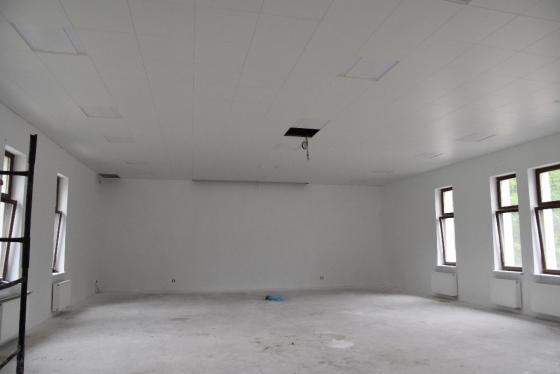

10.06.2016r. - 10.06.2016r. - Trwają prace wykończeniowe wewnątrz budynku i instalacja armatury. Na zewnątrz rozpoczęło się zagospodarowanie otoczenia siedziby.

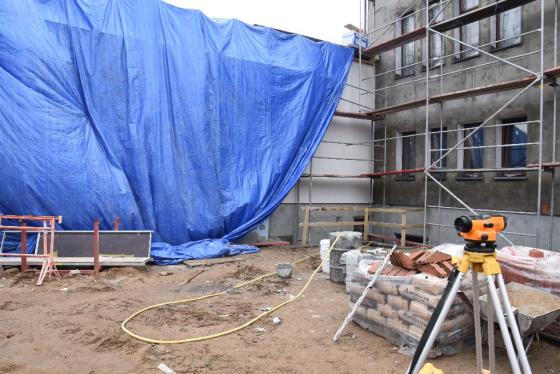

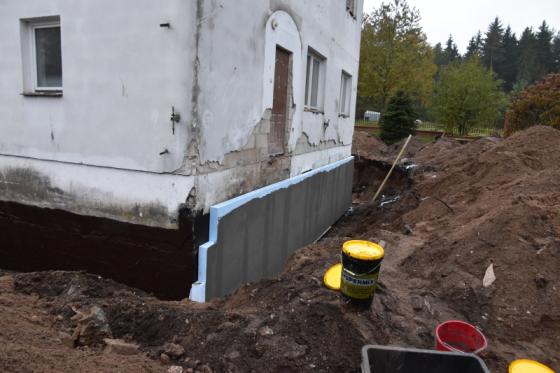

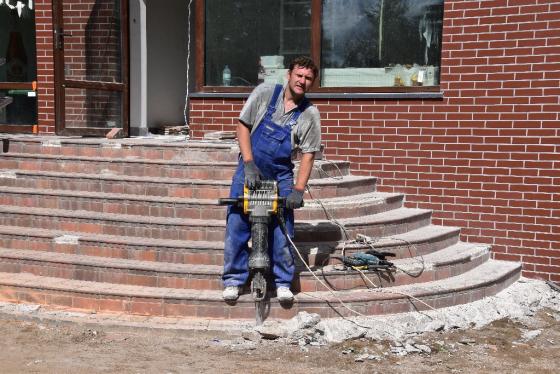

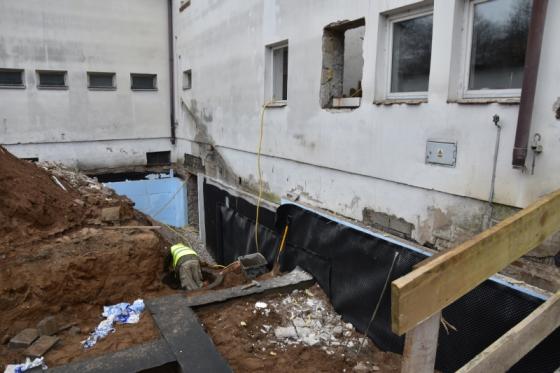

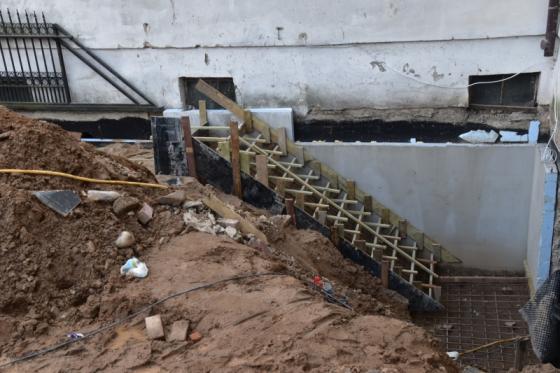

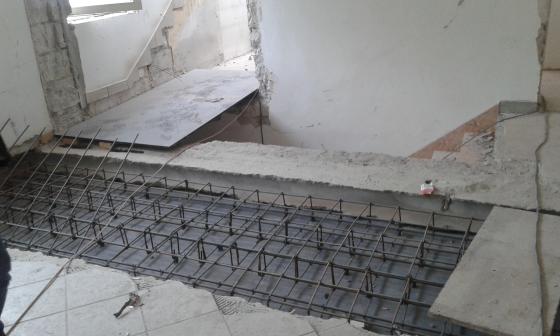

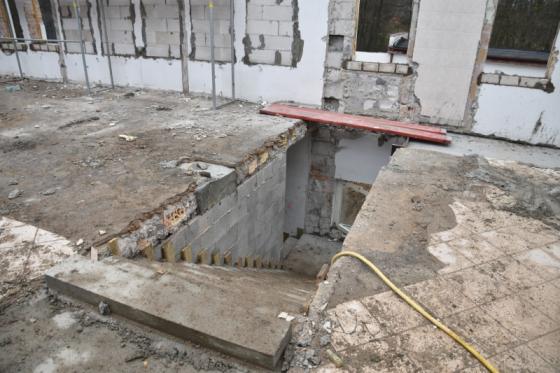

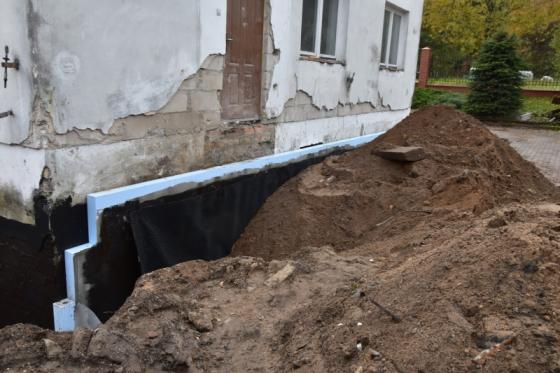

06.05.2016r. - 01.06.2016r. - Dobiegają końca prace związane z nakładaniem gładzi tynkowych na ścianach wewnętrznych. Wylano podesty schodów zewnętrznych i przygotowano platformę do instalacji windy dla osób niepełnosprawnych. Zakończono budowę pylonów ogrodzenia.

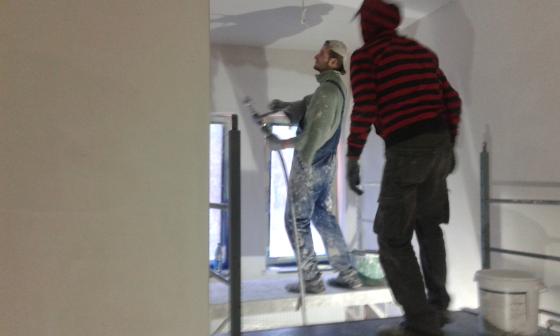

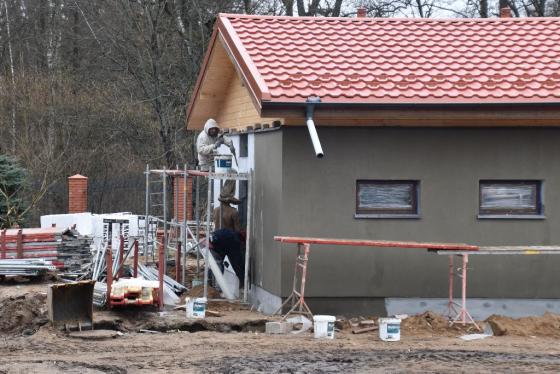

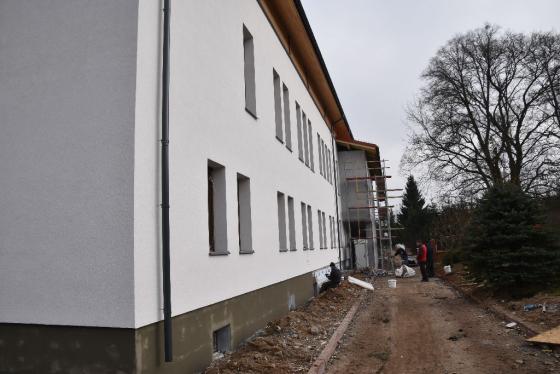

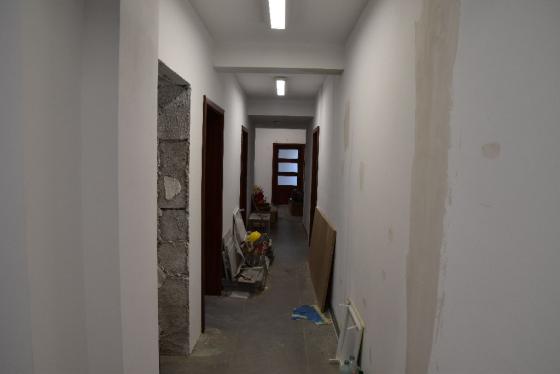

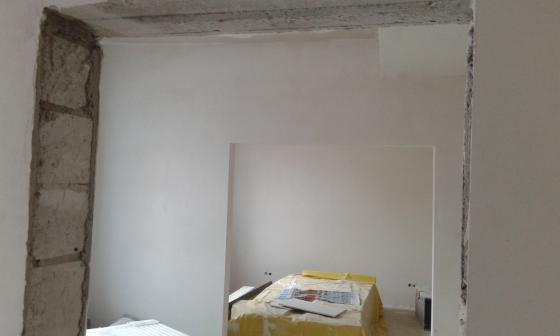

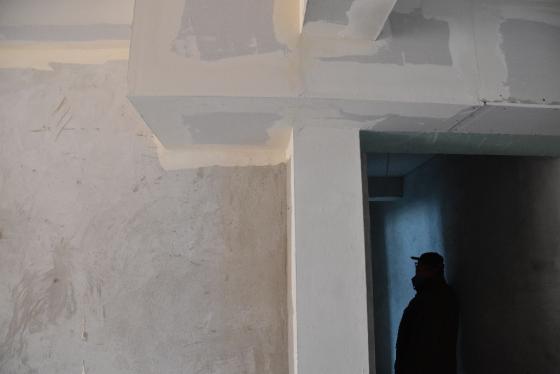

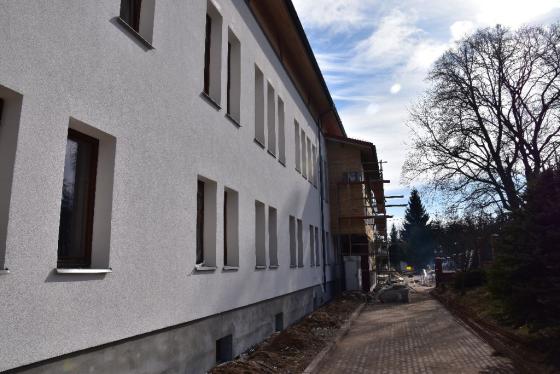

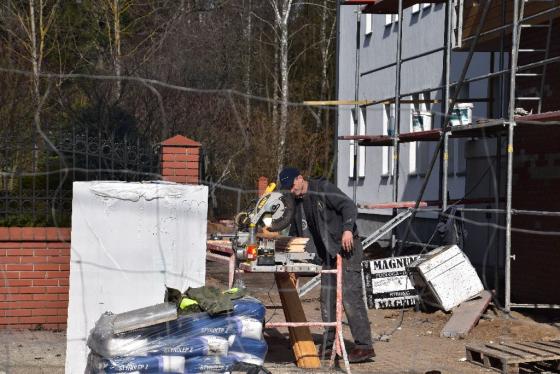

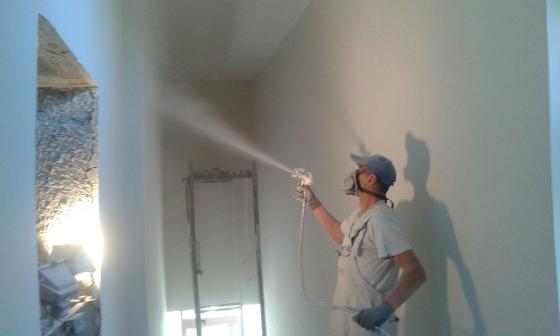

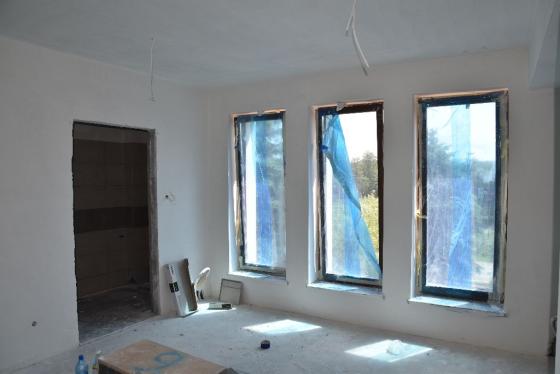

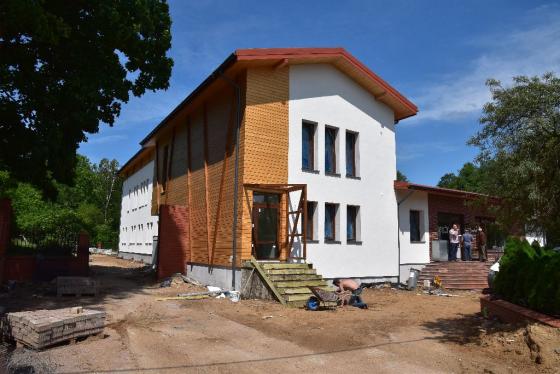

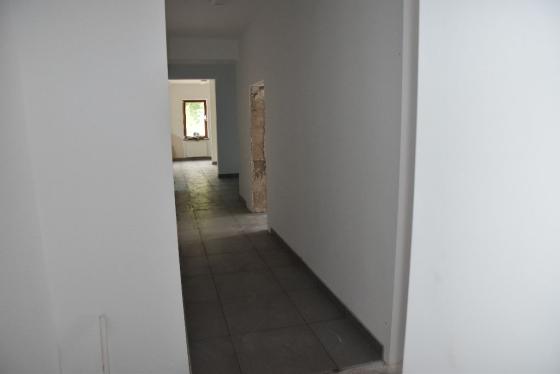

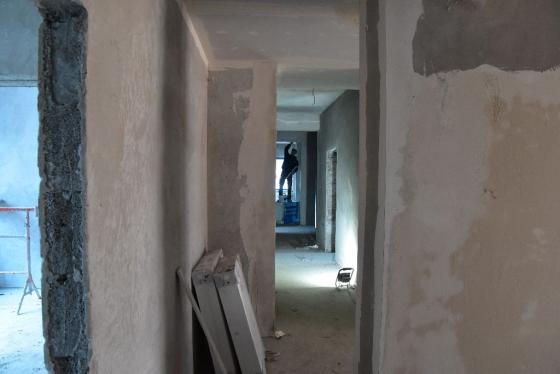

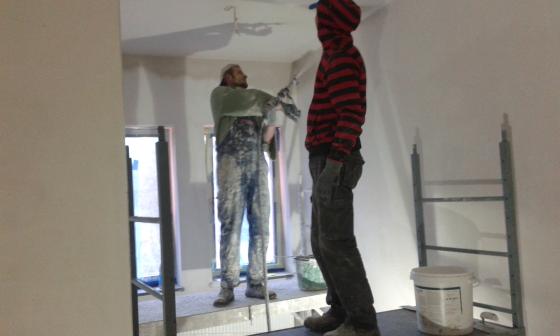

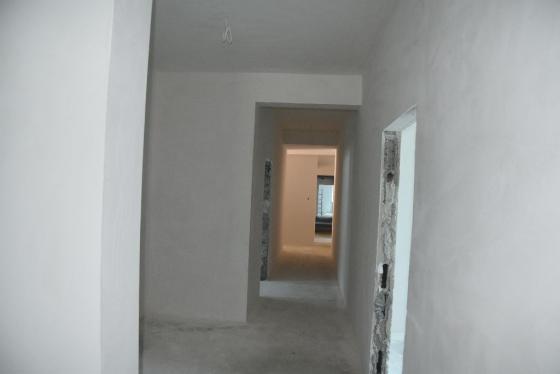

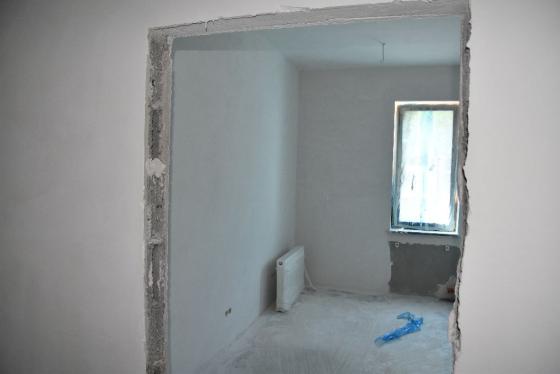

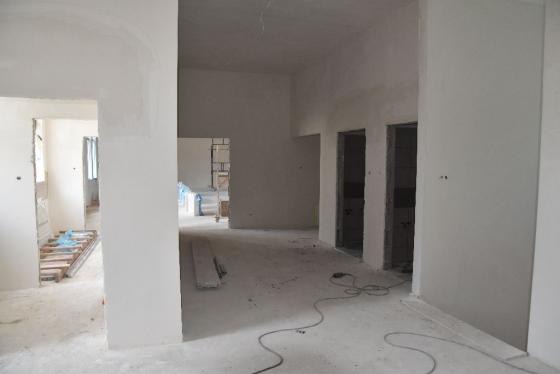

21.04.2016r. - 05.05.2016r. - Prace wykończeniowe idą pełną parą. Wykonywane są gładzie tynkowe, trwają prace związane z zagospodarowaniem terenu.

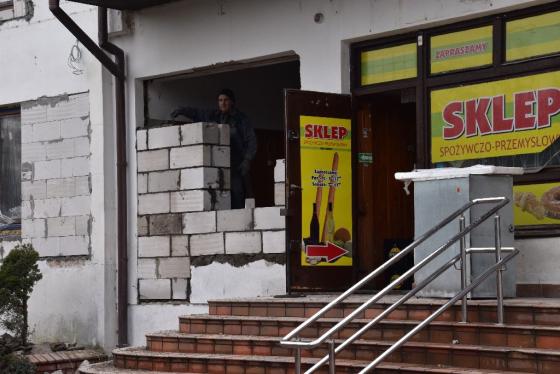

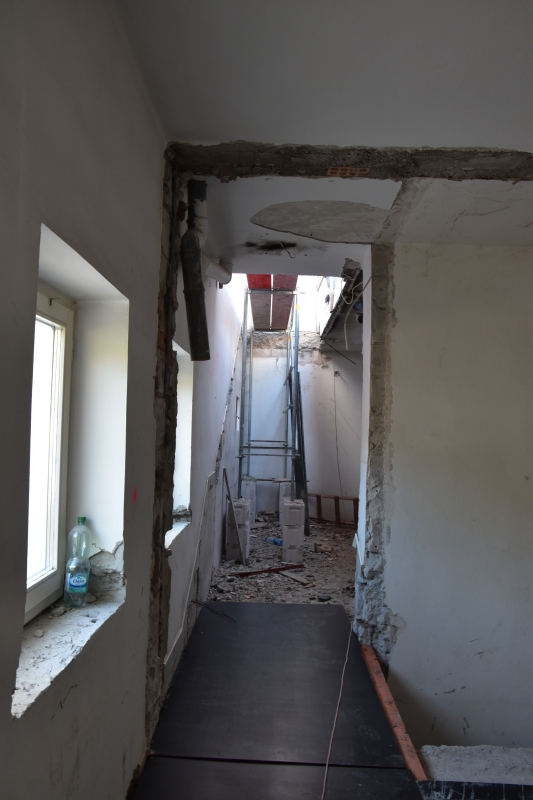

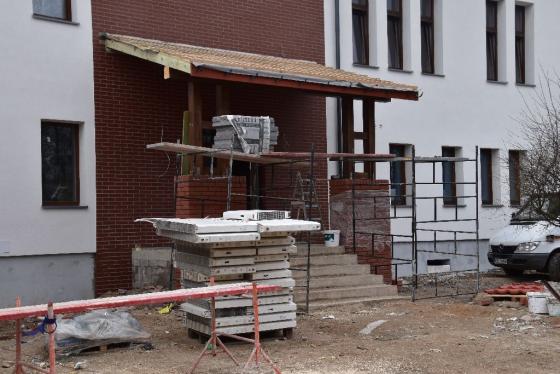

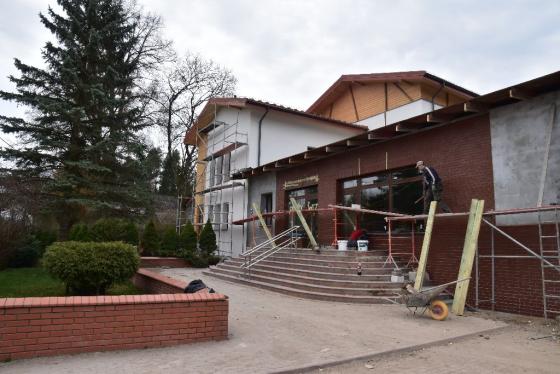

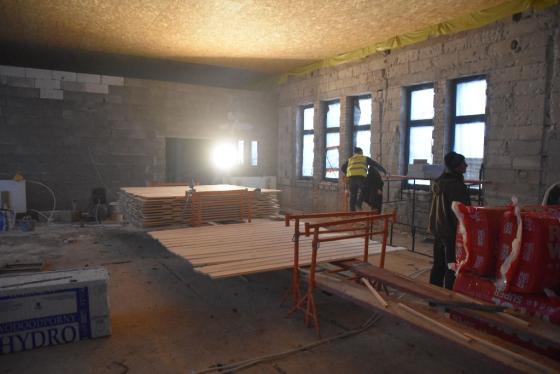

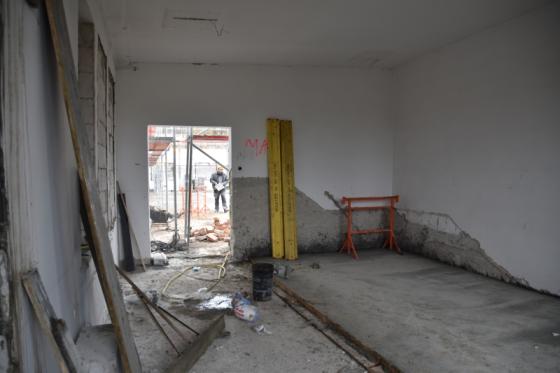

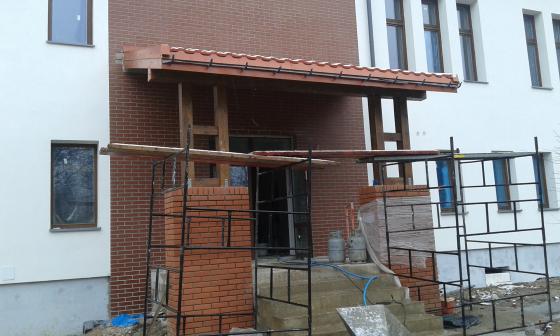

13.04.2016r. - 21.04.2016r. - Kontynuujemy prace wykończeniowe (niektóre pomieszczenia mają już sufity, ściany są przygotowane do szpachlowania). W drewnianej części elewacji przygotowaliśmy budki lęgowe dla jerzyków. Rozpoczął się remont części sklepowej. Rozpoczęto przebudowę podjazdów i parkingu. Wykonano konstrukcję zadaszenia wejścia głównego do budynku.

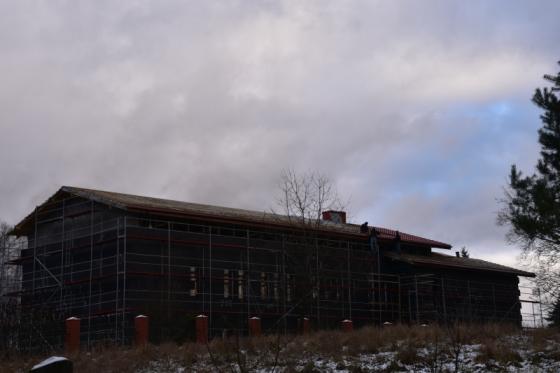

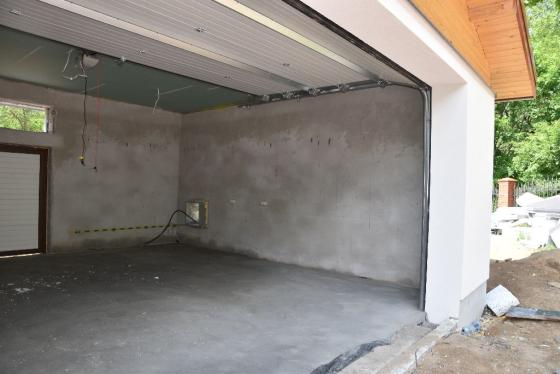

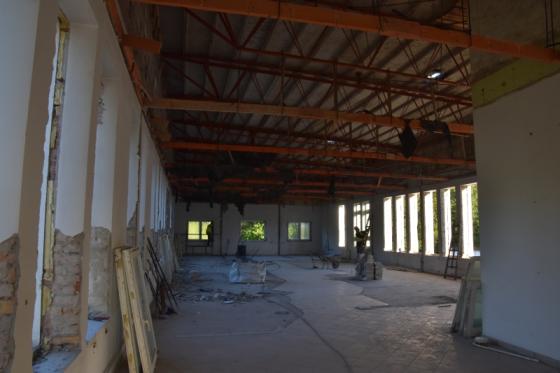

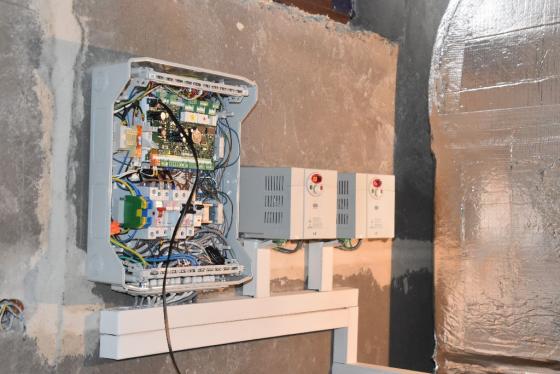

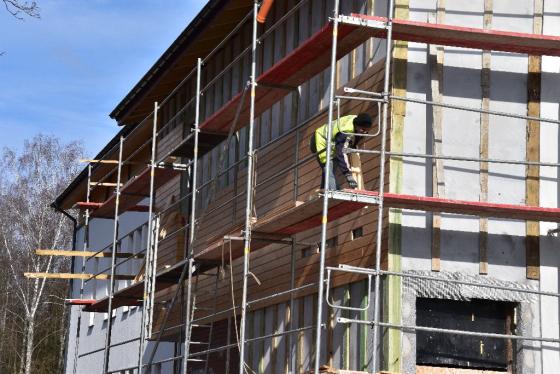

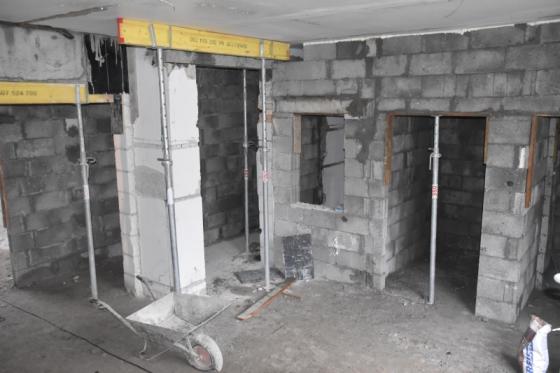

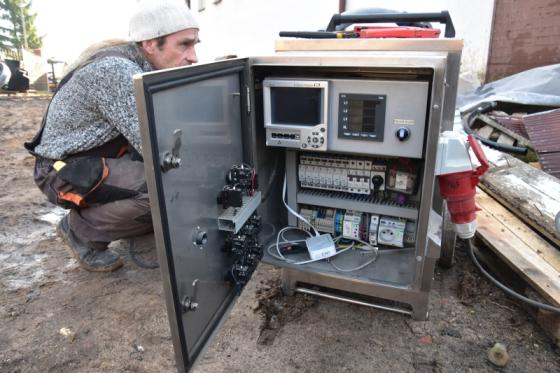

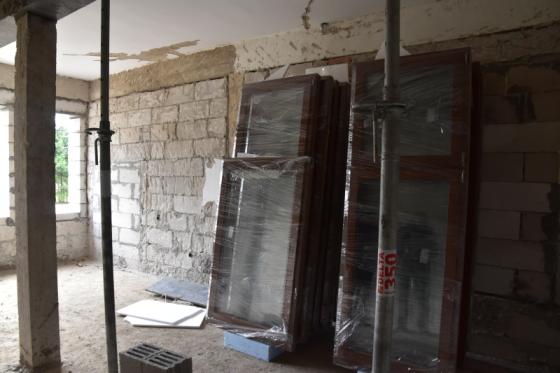

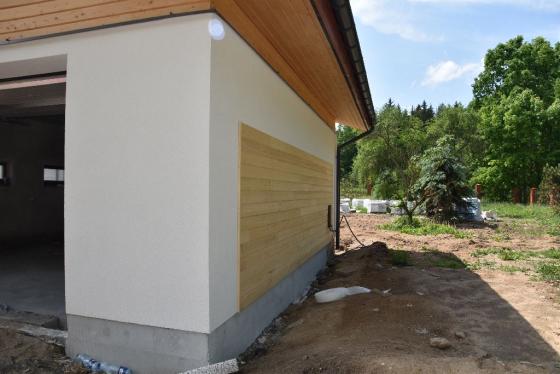

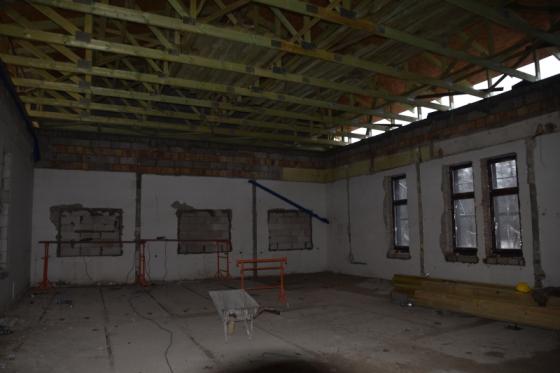

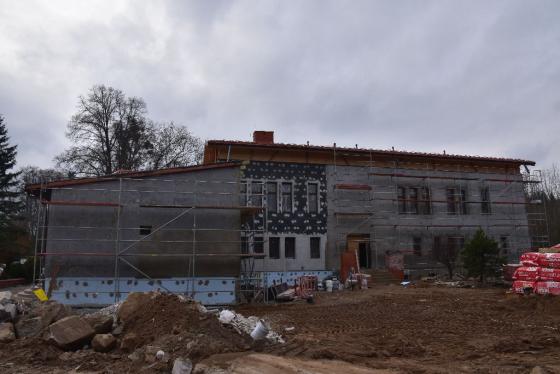

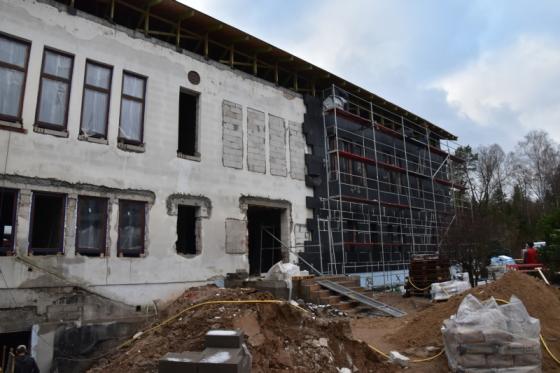

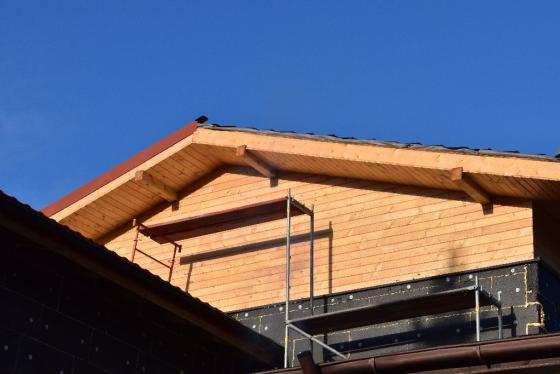

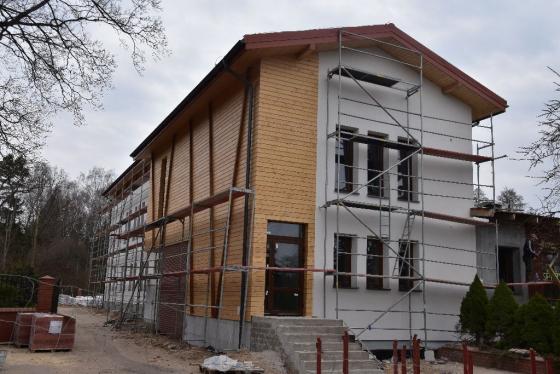

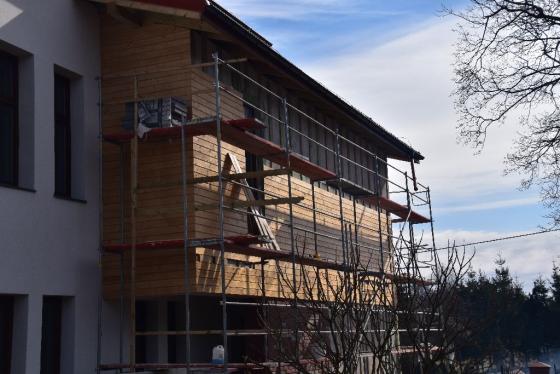

24.03.2016r. - 12.04.2016r. - Trwają prace wykończeniowe wewnątrz budynku. Wykonywane są ceramiczne elementy elewacji. Zakończono układanie drewnianej części elewacji. Wykonano pylon ogrodzenia. Trwa uruchamianie elektronicznych sterowników centrali wentylacyjnej i pomp ciepła. Do użytku oddano pierwsze pomieszczenie, gdzie docelowo będzie mieścił się posterunek Straży Leśnej (11.04.2016r.).

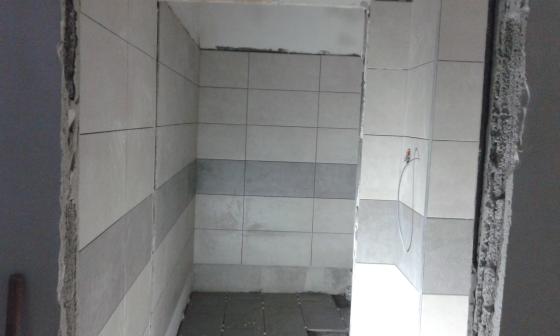

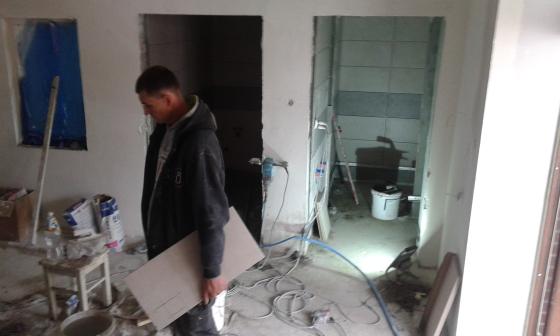

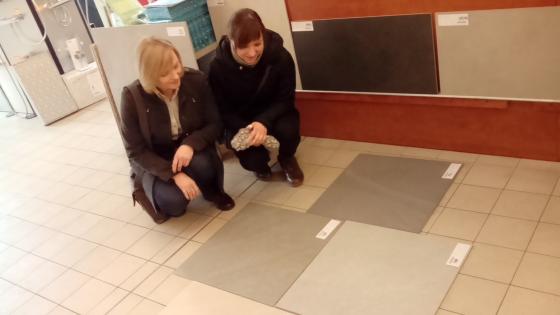

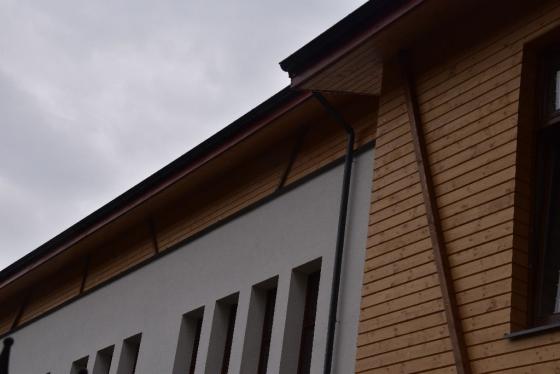

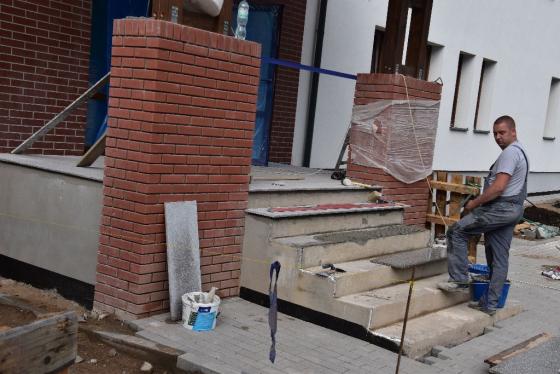

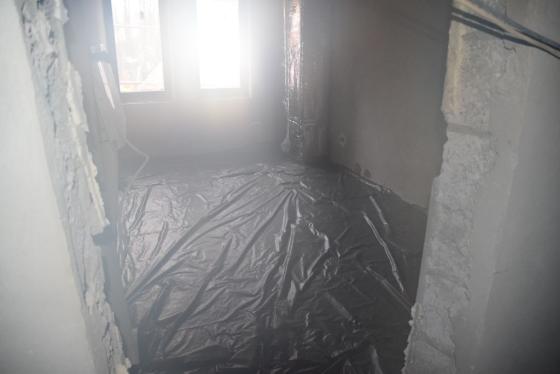

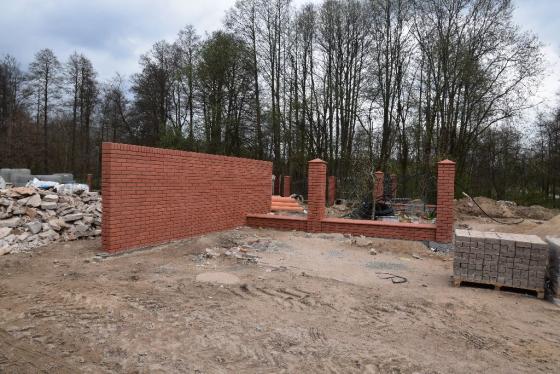

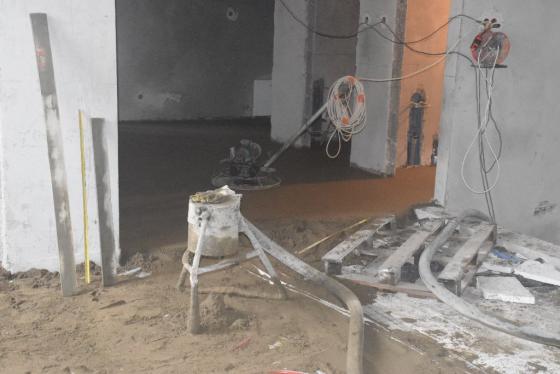

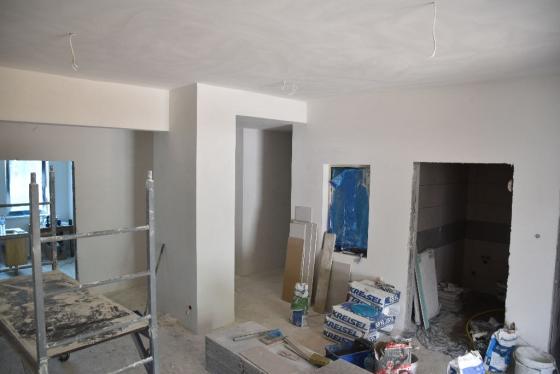

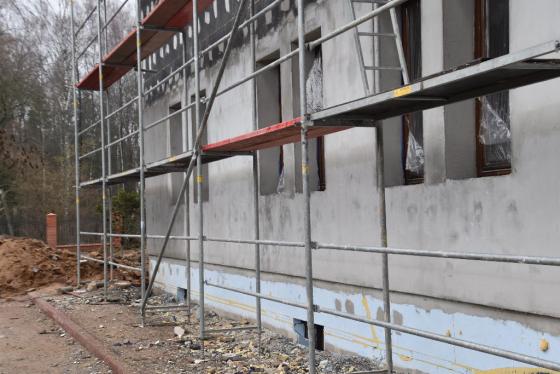

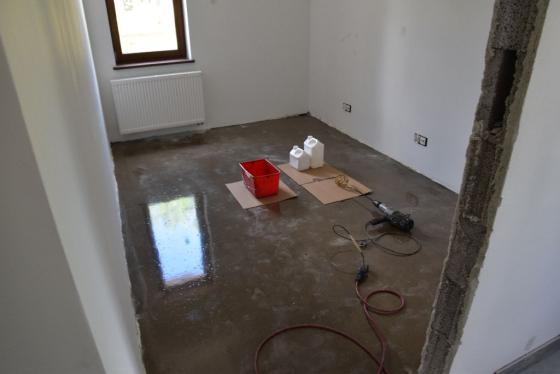

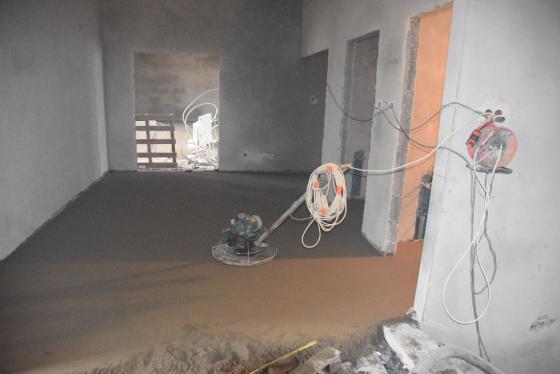

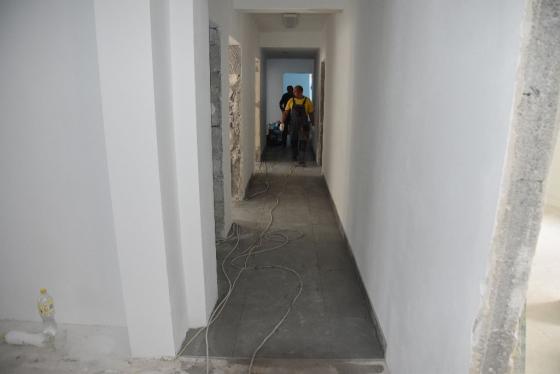

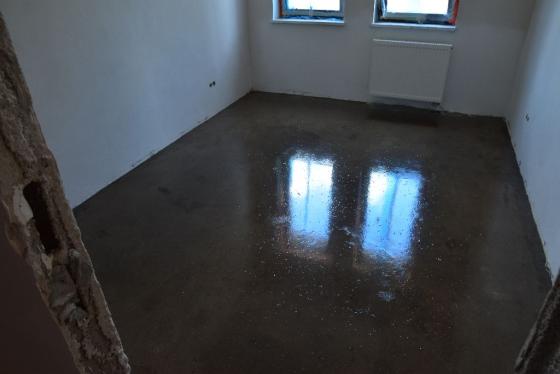

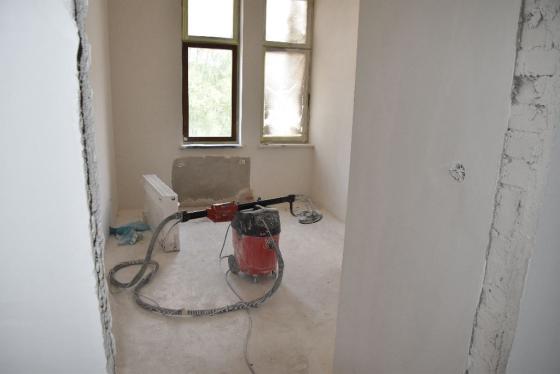

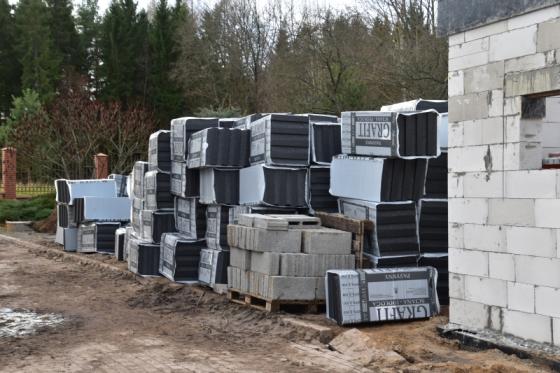

16.03.2016r. - 23.03.2016r. - Zakończono prace posadzkarskie (19.03.2016r.). Została podłączona centrala wentylacyjna i pompy ciepła. Zainstalowano bufory ciepła. Postępuje zawieszanie grzejników. Trwa deskowanie elewacji i montaż wentylacji dachu. Rozpoczęły się prace murarskie przy ogrodzeniu. Najważniejsze - wybraliśmy materiały wykończeniowe i stolarkę wewnętrzną!

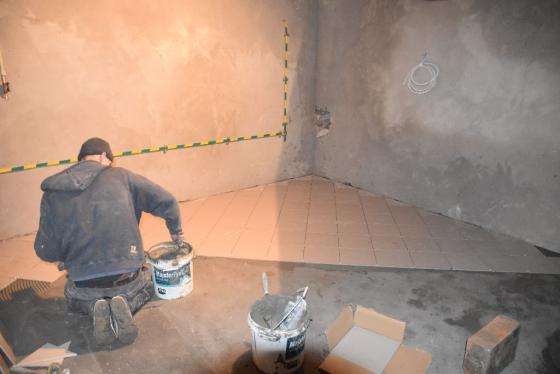

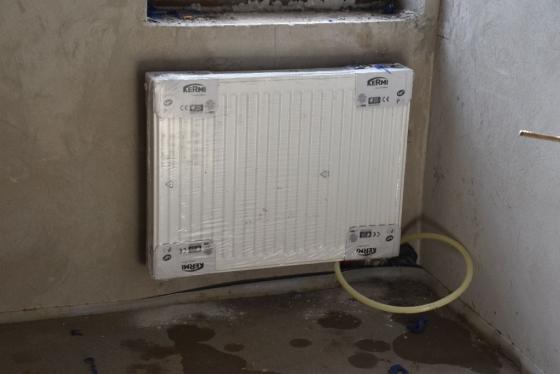

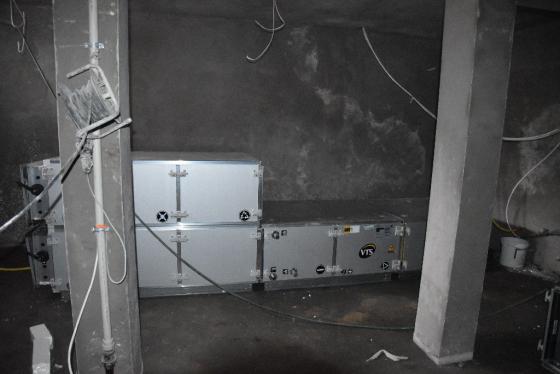

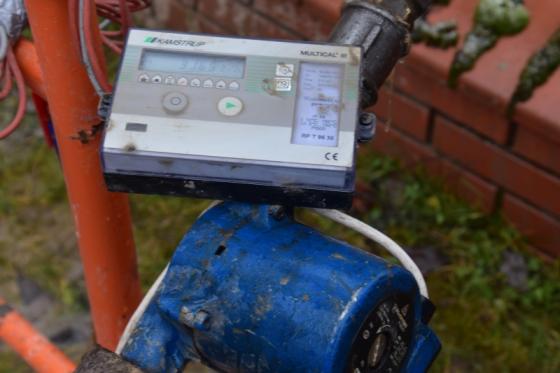

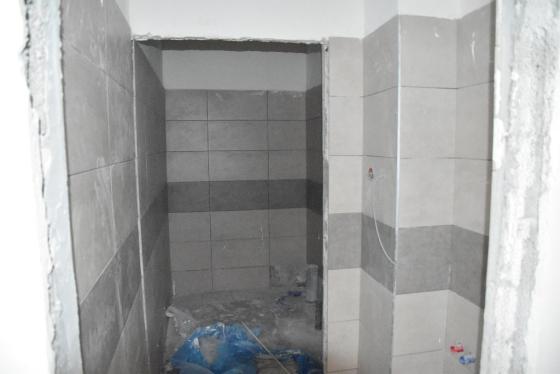

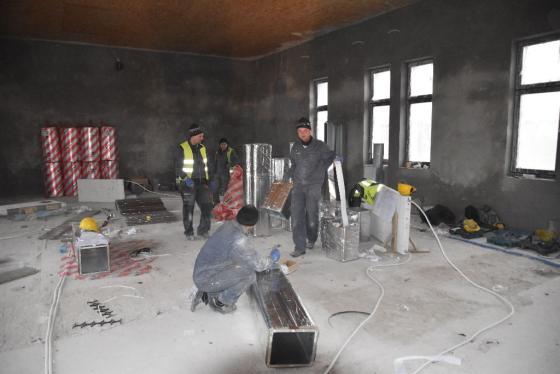

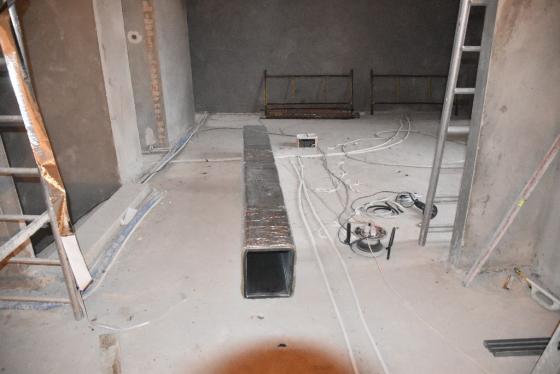

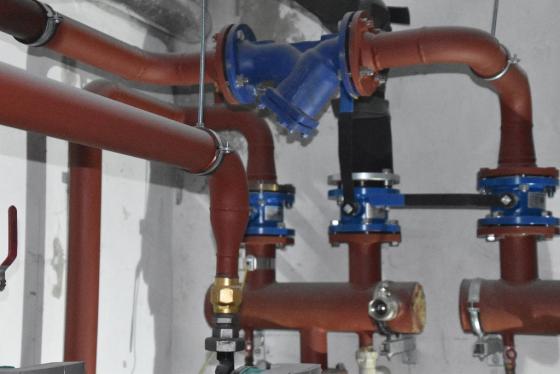

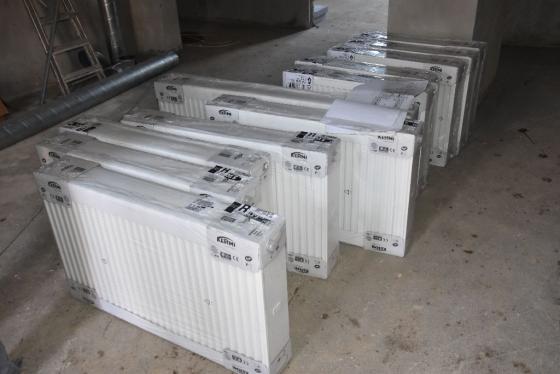

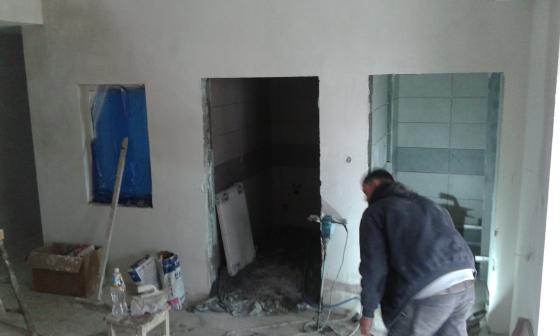

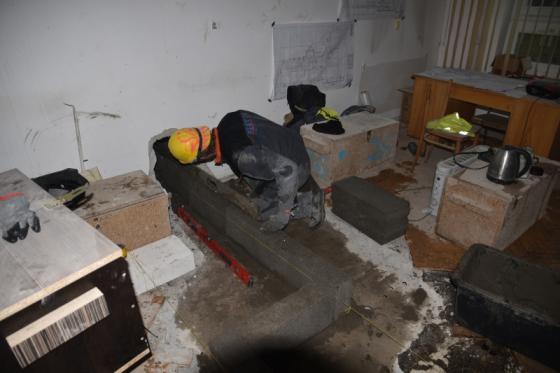

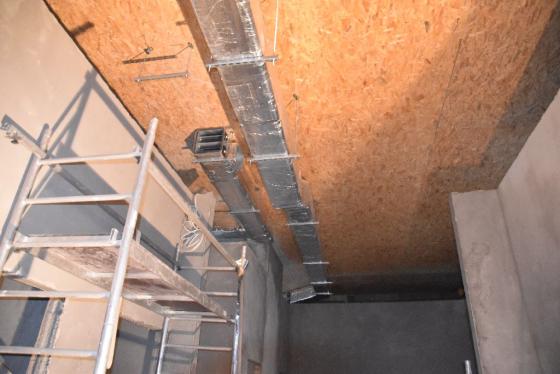

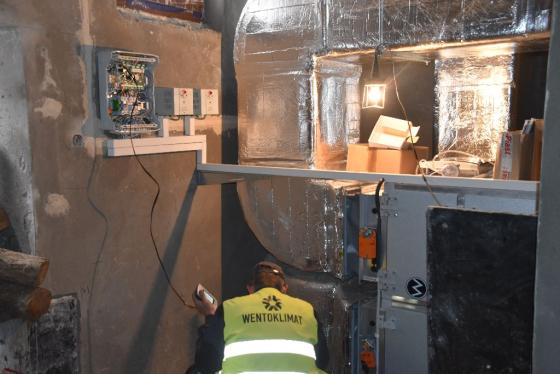

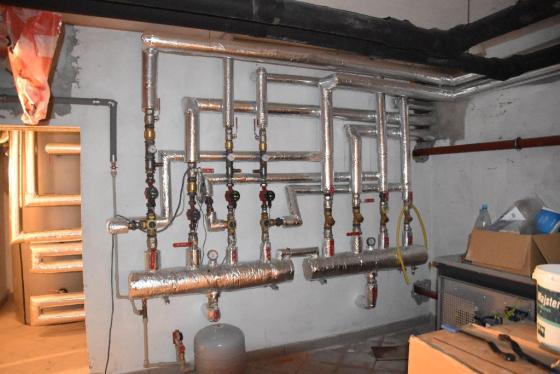

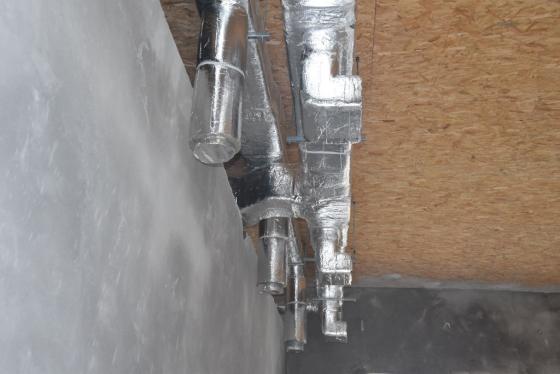

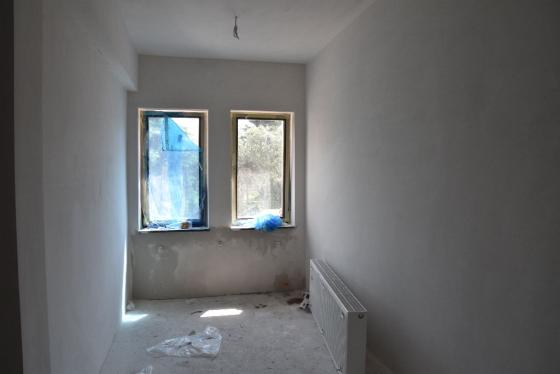

11.03.2016r. - 15.03.2016r. - Zakończono montaż instalacji grzewczej. Rozpoczęliśmy wykonywanie posadzek, trwają prace glazurnicze. Po zakończeniu budowy instalacji wentylacyjnej rozpoczęła się instalacja centrali wentylacyjnej. W budynku administracyjno - gospodarczym wykonywana jest elewacja.

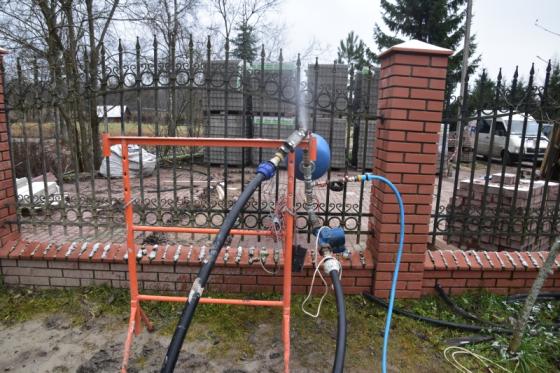

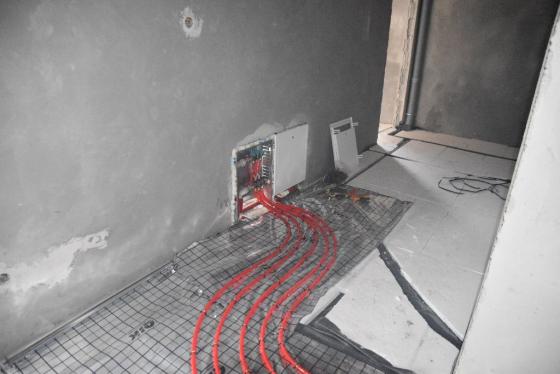

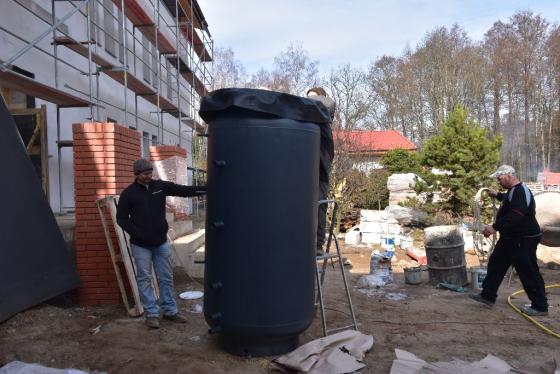

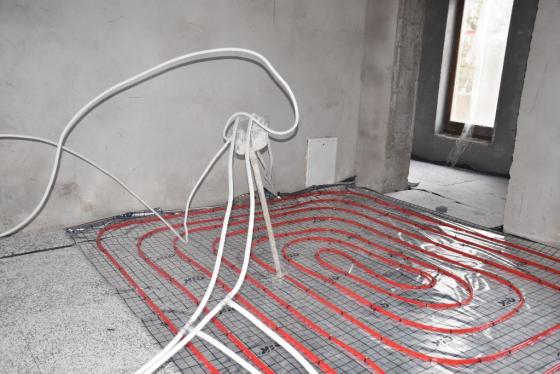

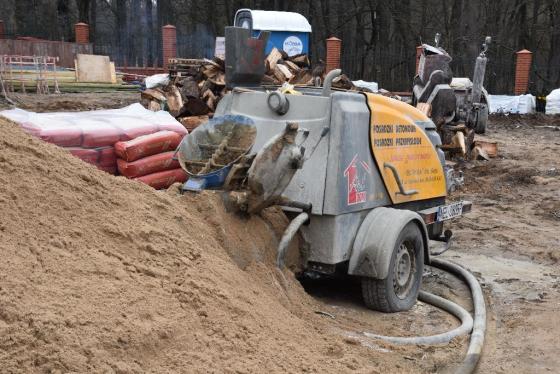

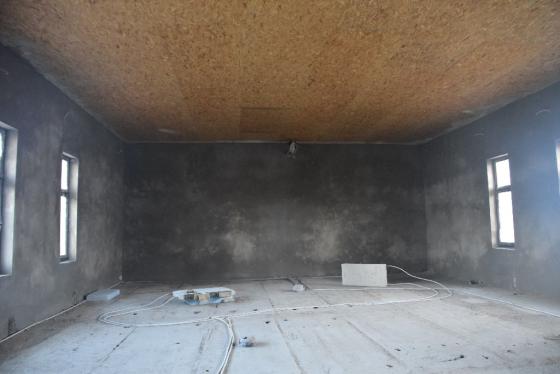

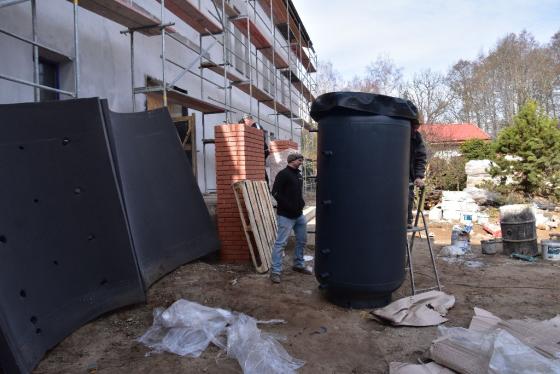

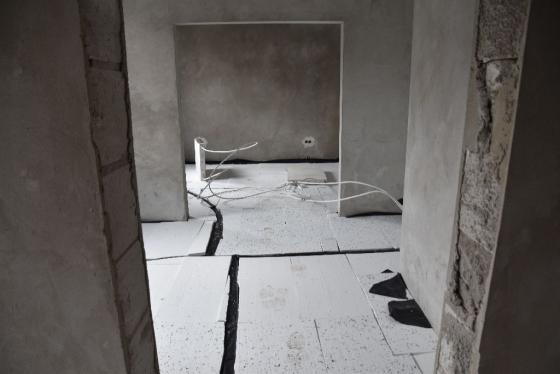

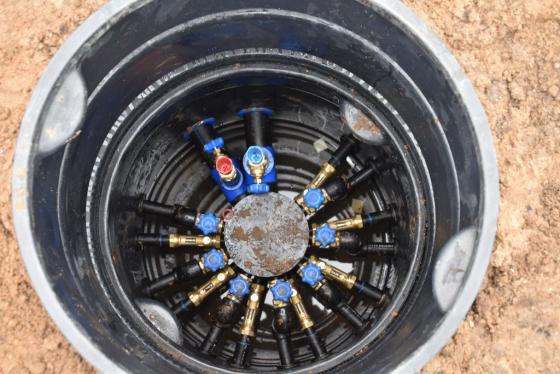

04.03.2016r. - 10.03.2016r. - Trwa nakładanie struktury elewacji. Rozpoczął się montaż ogrzewania podłogowego. Wykonano przyłącza grzejników. Podłogi są gotowe do wylania posadzek. GWC został wypełniony glikolem, a rurociągi wprowadzono do budynku.

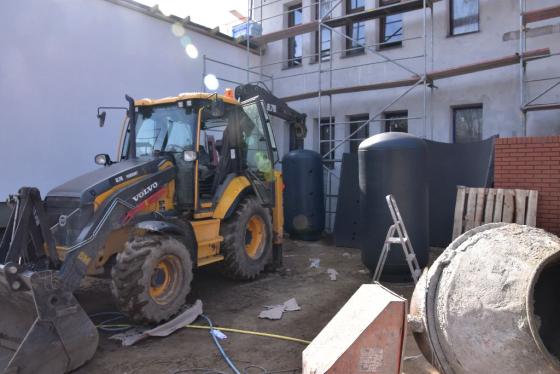

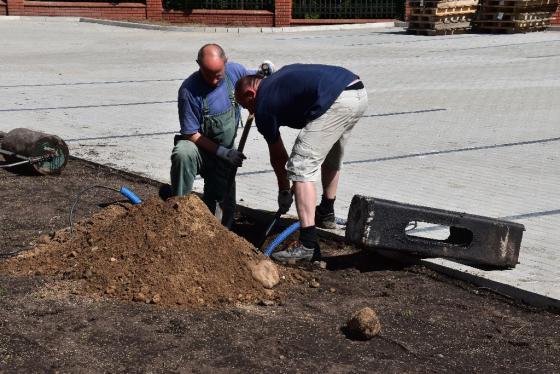

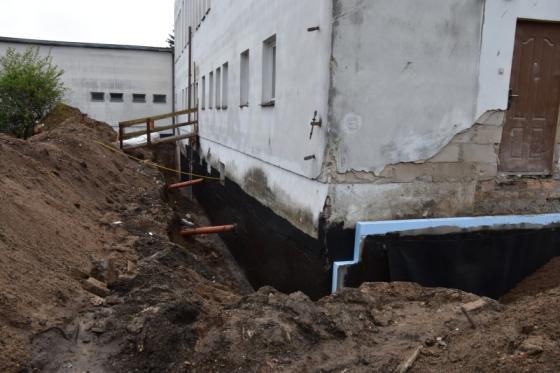

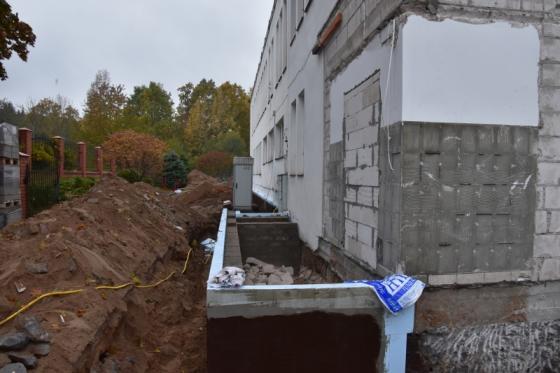

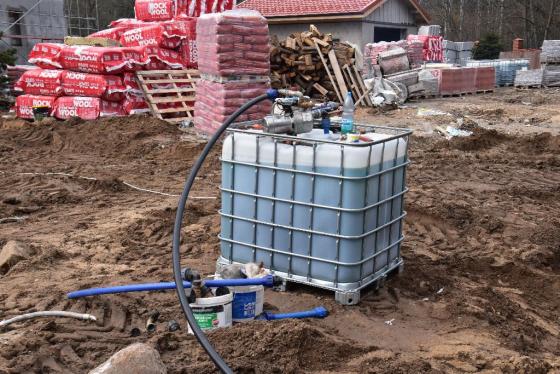

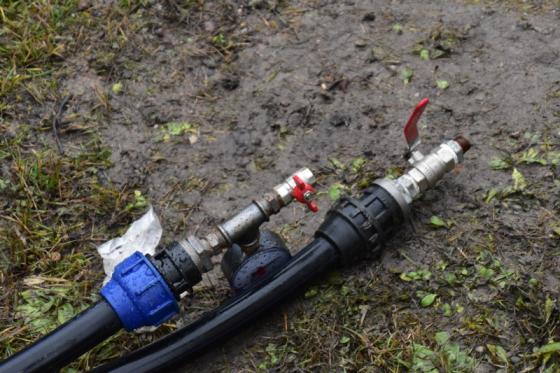

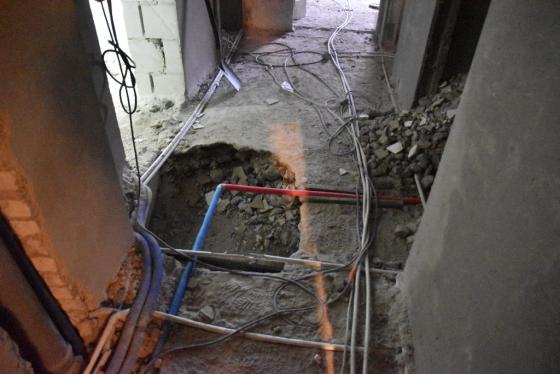

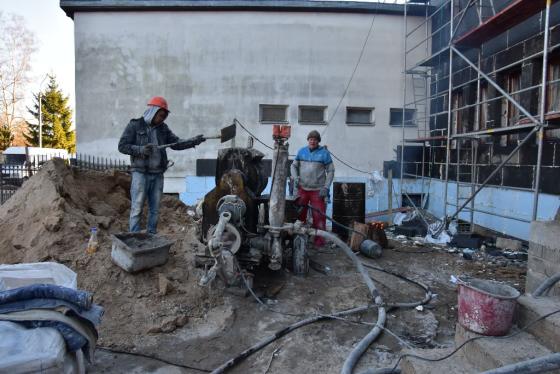

23.02.2016r. - 03.03.2016r. - Kontynuowany jest montaż instalacji wentylacyjnej. Sondy GWC wypełniane są glikolem. Trwa montaż deskowania elewacji oraz jest wykonywana struktura zewnętrzna elewacji. Wewnątrz trwają prace przygotowawcze do wylania posadzek oraz prace hydrauliczne. Niezbędna okazała się modernizacja kanalizacji deszczowej, co praktycznie wiąże się z jej całkowitym wykonaniem.

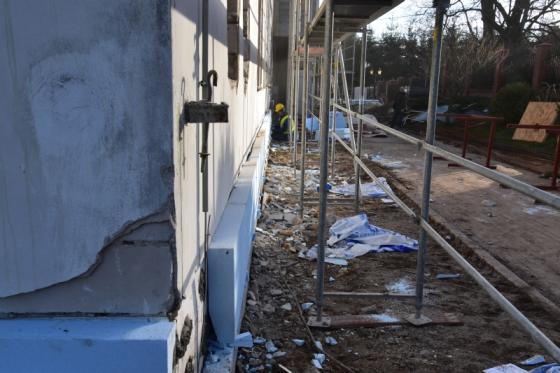

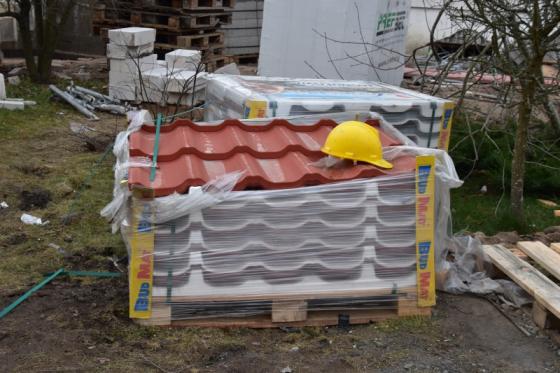

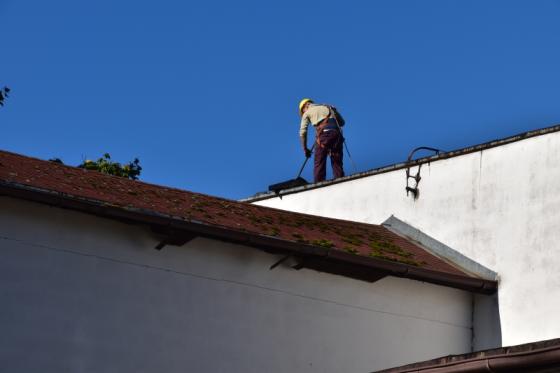

10.02.2016r. - 22.02.2016r. - Zakończono prace dekarskie i montaż instalacji odgromowej budynku. Trwa instalacja wentylacji. Rozpoczęto remont pomieszczeń po byłym sklepie - docelowo znajdzie się tam posterunek Straży Leśnej.

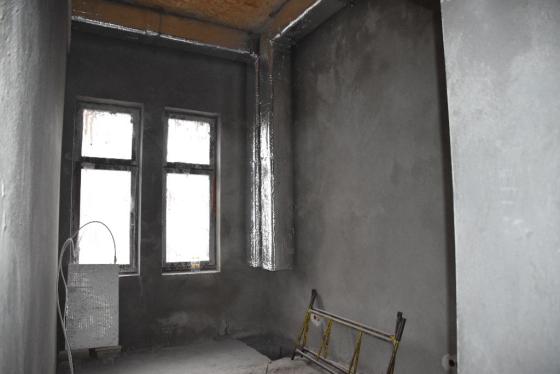

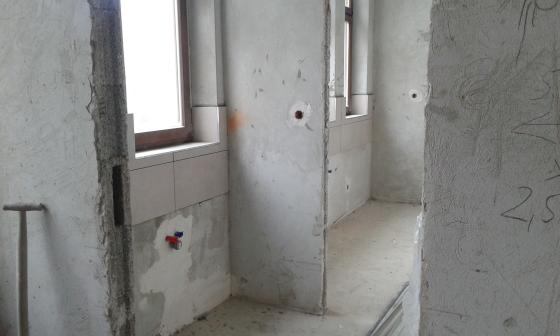

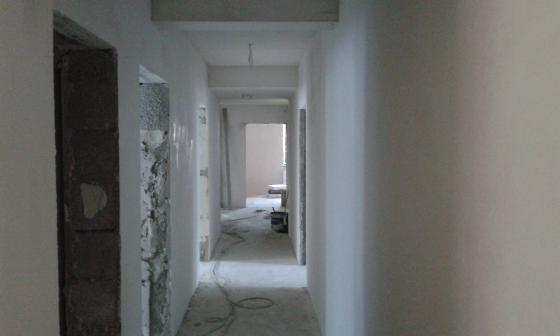

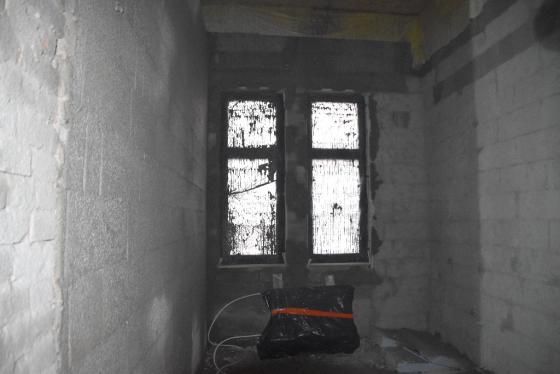

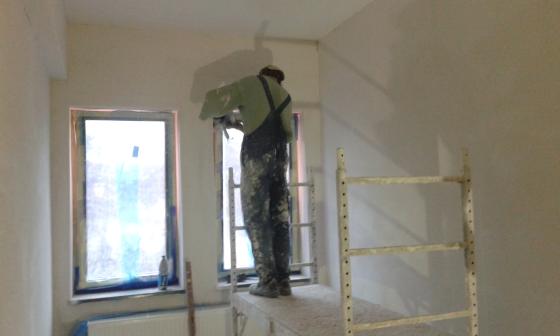

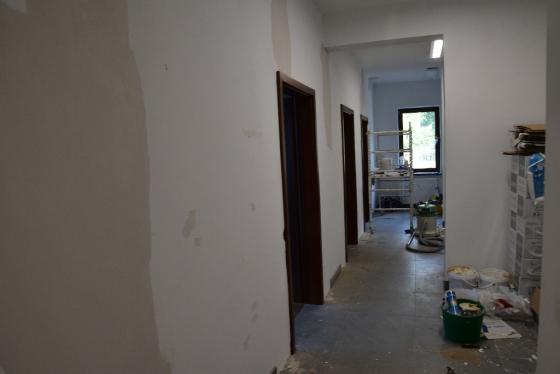

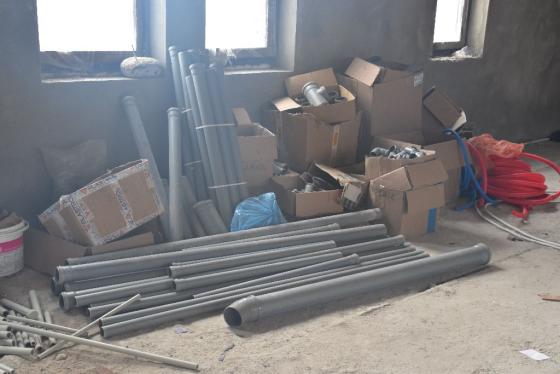

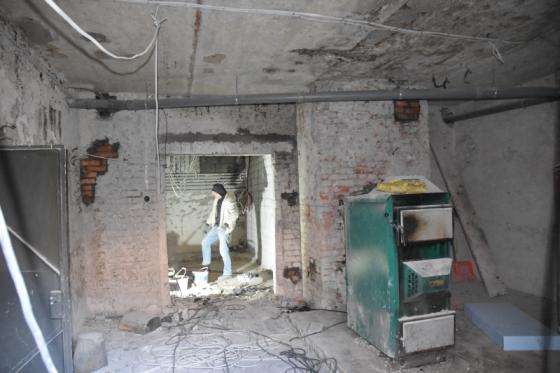

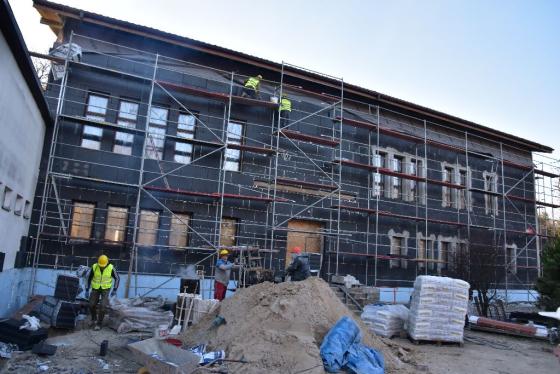

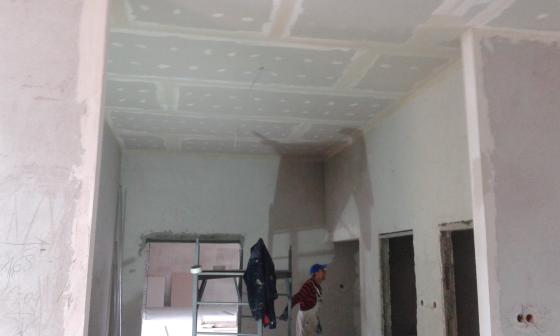

19.01.2016r. - 09.02.2016r. - Praktycznie zakończono prace tynkarskie. Jako roboty dodatkowe wykonano łazienkę z toaletą dla robotników. Trwa montaż instalacji grzewczej i hydraulicznej. Dobiegają końca prace związane z rozbiórką starych nawierzchni otoczenia budynku. Wykonano część deskowania elewacji. Trwa montaż obróbek blacharskich dachu i orynnowania.

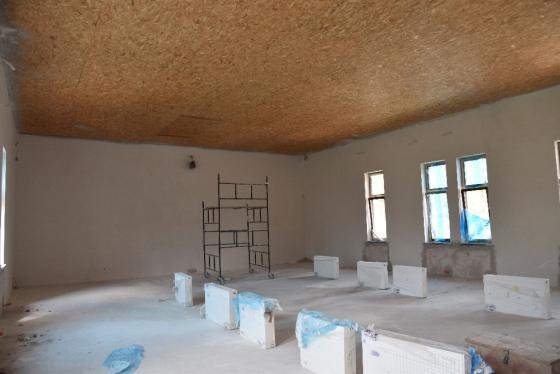

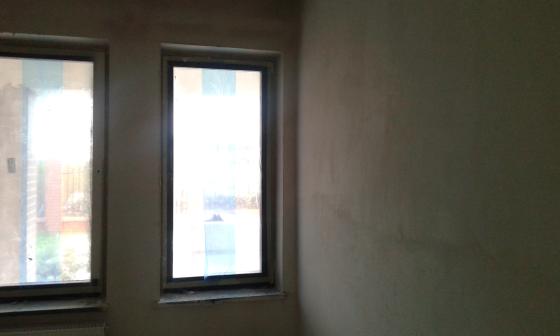

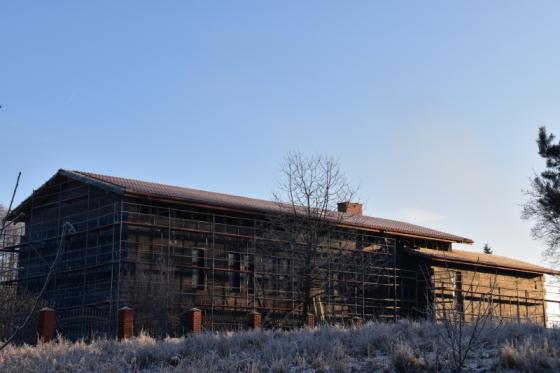

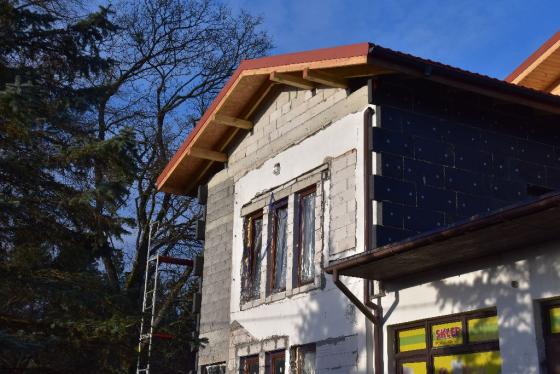

01.01.2016r. - 18.01.2016r. - Mróz spowolnił trochę tempo prac, ale modernizacja biura nadal postępuje. Wykonywane są obróbki wewnętrzne okien, trwa nakładanie tynków wewnętrznych oraz wykonano strop piętra i jego izolację termiczną. Pracują również hydraulicy, uruchomiono ogrzewanie tymczasowe. Przygotowywane do montażu jest deskowanie drewnianej części elewacji.

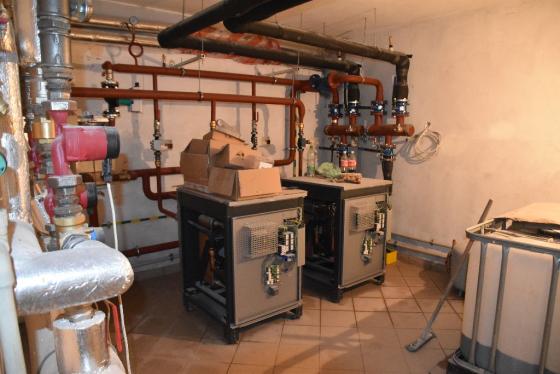

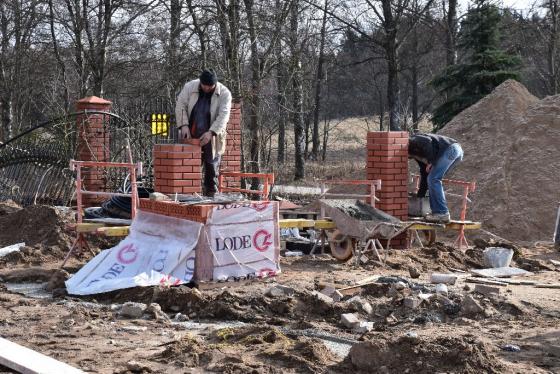

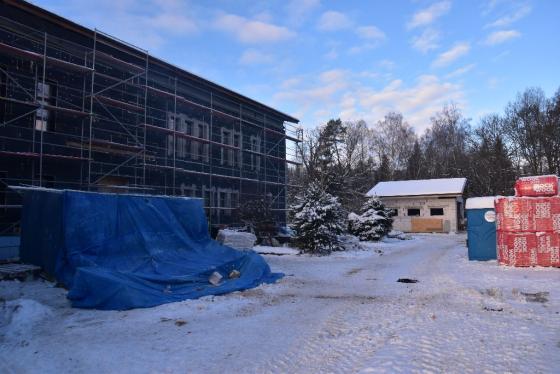

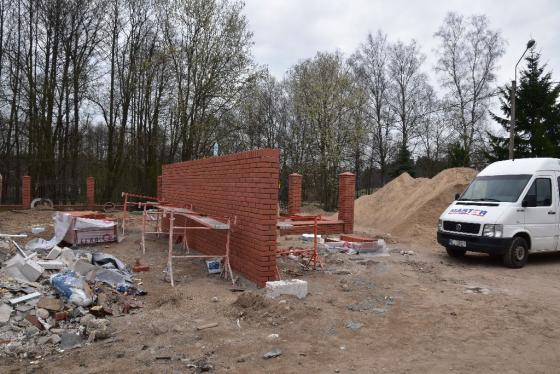

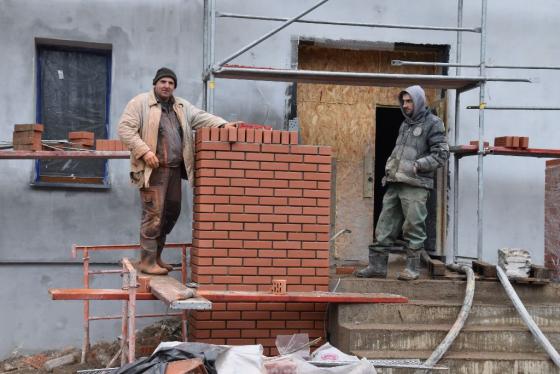

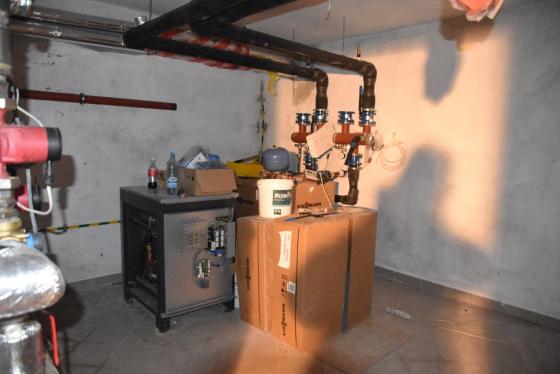

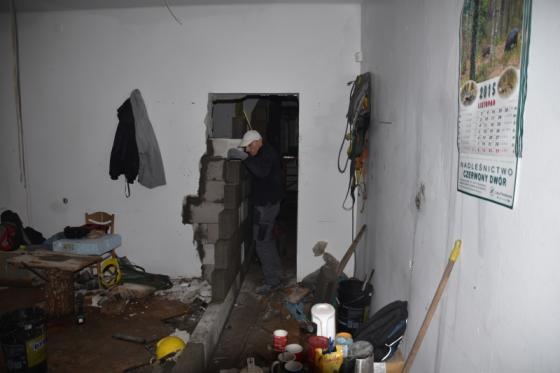

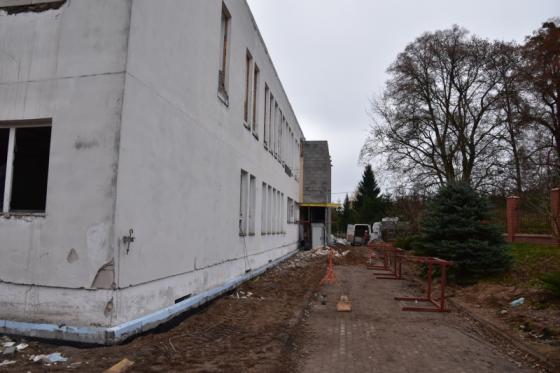

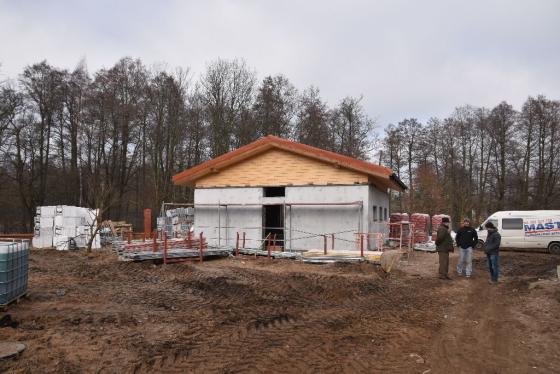

18.12.2015r. - 31.12.2015r. - Wykonano część tynków wewnętrznych. 22 grudnia zakończono prace rozbiurkowe budyku garażowo - magazynowego, "remizy". Zakończono docieplanie ścian budynku. Zakończono pokrycie dachowe. Zakończono prace instalacyjne elektryczne. Zainstalowano urządzenia centrali pompy ciepła i dolnego źródła. W dniu 29.12.2015r. inwestycję odwiedził Dyrektor RDLP w Białymstoku, Andrzej Gołembiewski.

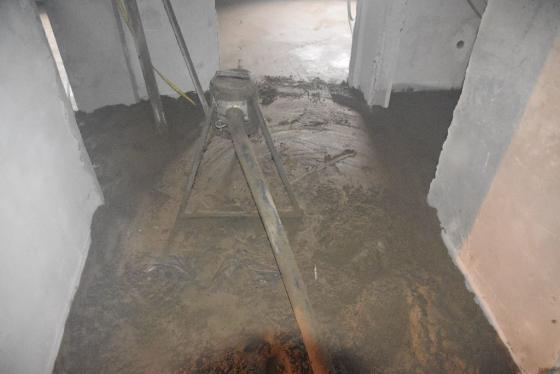

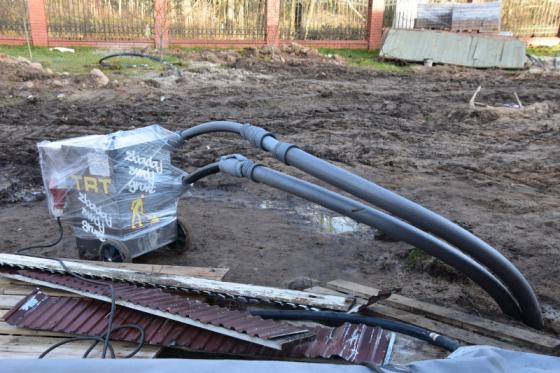

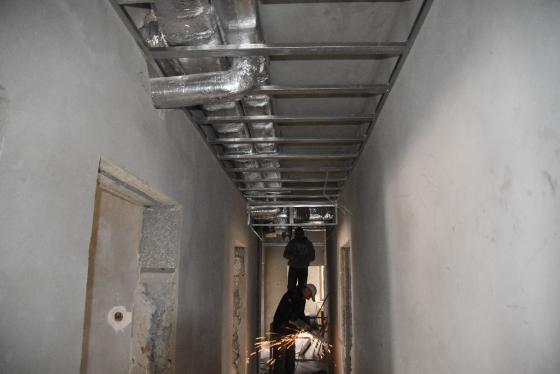

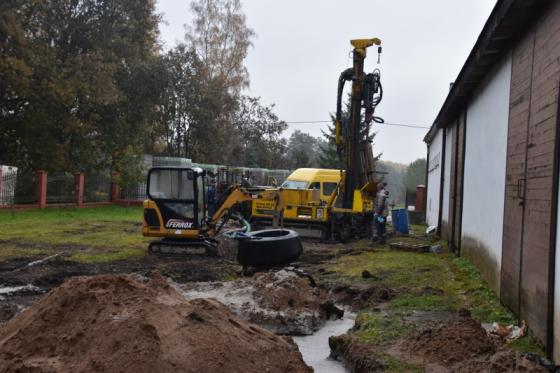

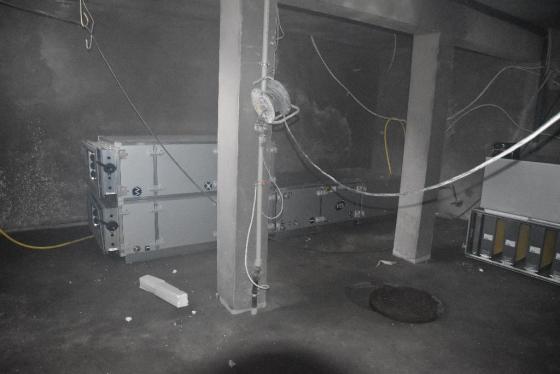

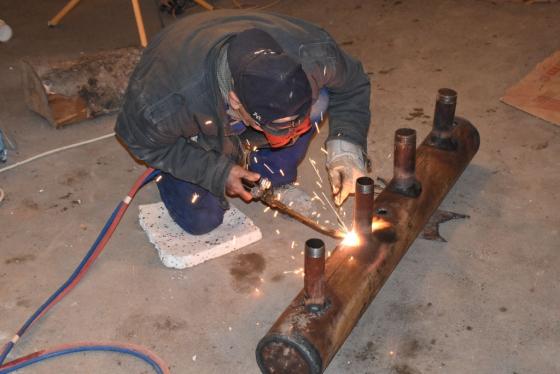

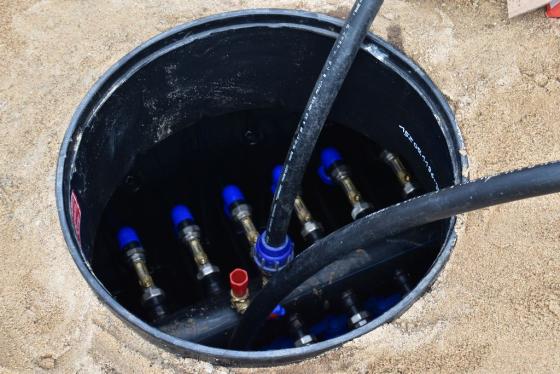

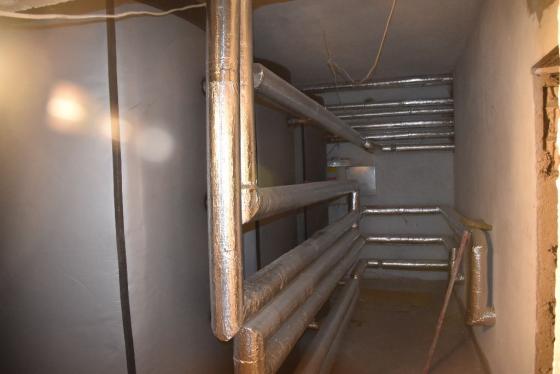

09.12.2015r. - 17.12.2015r. - Zakończono badania TRT dolnego źródła ciepła. Wykonywane są rurociągi i studnie rotametrowe sond. Rozpoczęła się termoizolacja ścian budynku oraz krycie połaci dachu. Wykonywana jest instalacja odgromowa budynku i instalacja elektryczna. Zakończono montaż stolarki okiennej. W budynku garażowo - administracyjnym wykonano wieniec i więźbę dachową. trwa przygotowanie nawierzchni ścian do tynkowania. W kotłowni trwają prace przygotowawcze do instalacji urządzeń pomp ciepła, buforów i centrali wentylacyjnej.

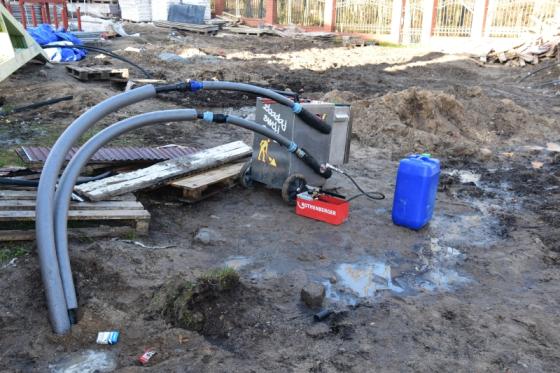

25.11.2015r. - 08.12.2015r. - Wykonano łatowanie dachu budynku. Zakończono odwierty drugiego pola GWC. Dostarczono komplet materiałów do wykonania dolnego źródła ciepła, w tym studnie rotametrowe. Zakończono budowę ścian nadziemia budynku garażowo – administracyjnego oraz zbrojenie wieńca budynku. Rozpoczyna się montaż stolarki okiennej. Trwa wykonywanie instalacji elektrycznych i teleinformatycznych. Rozpoczęliśmy badania TRT odwiertów dolnego źródła.

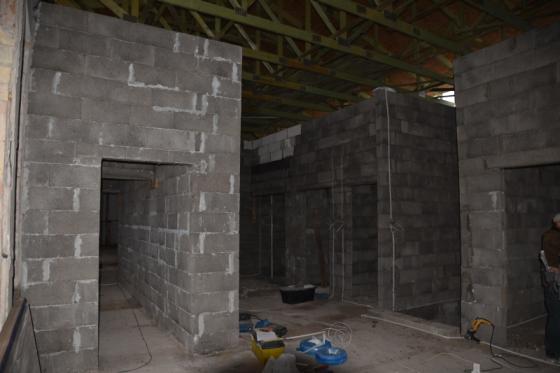

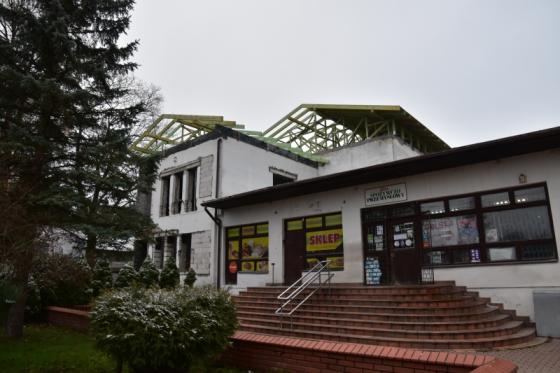

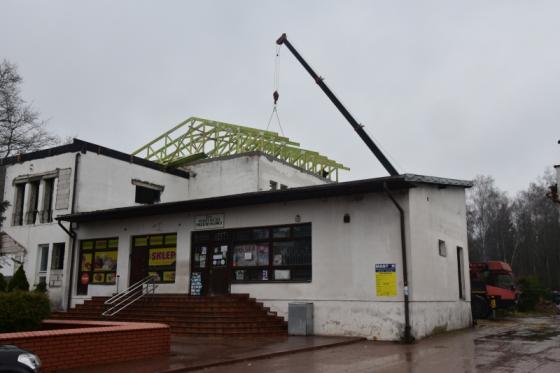

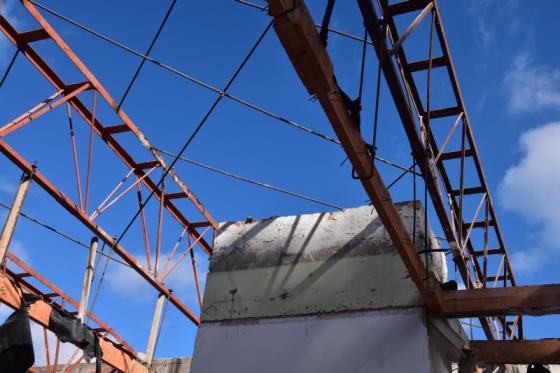

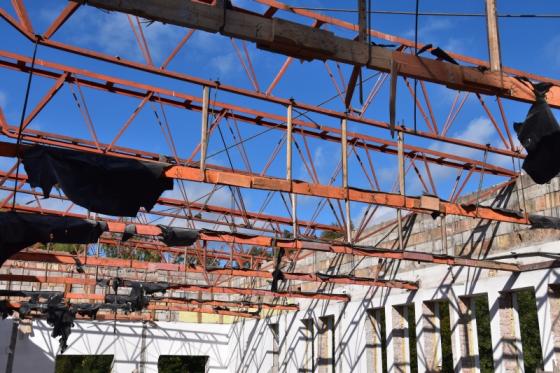

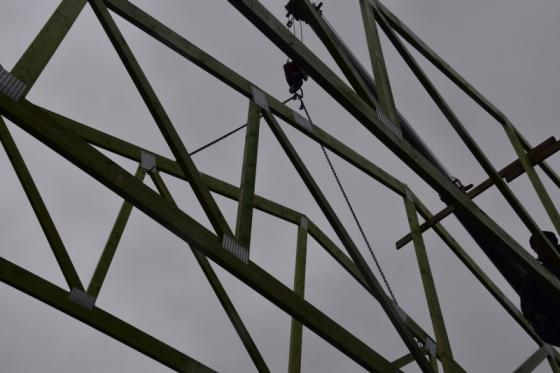

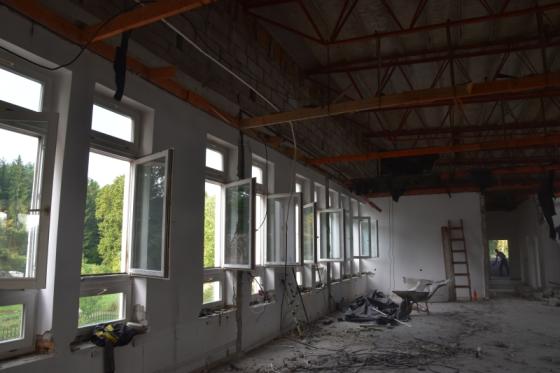

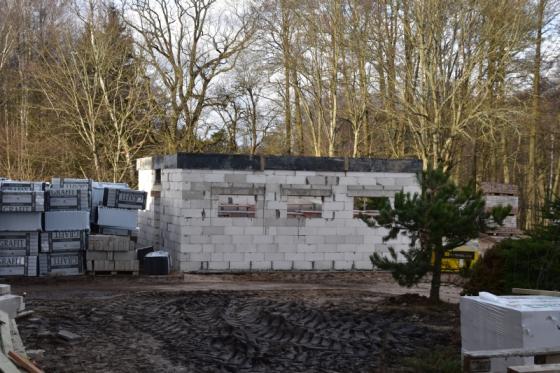

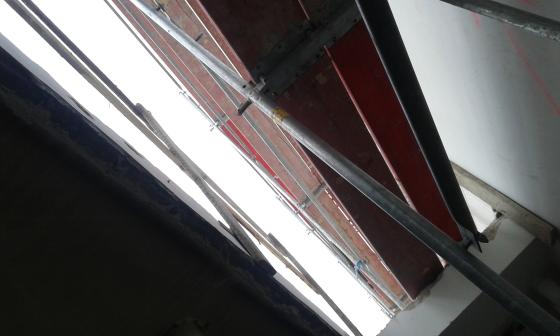

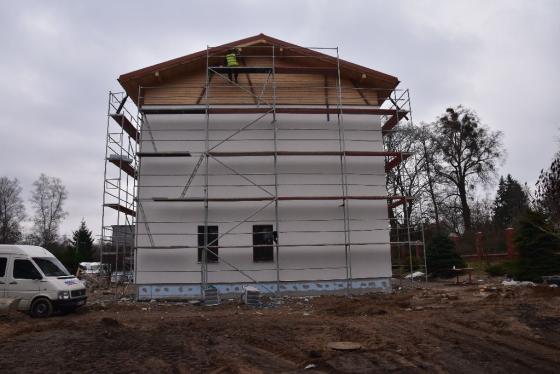

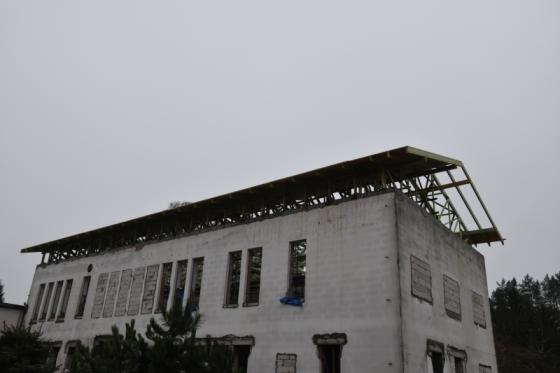

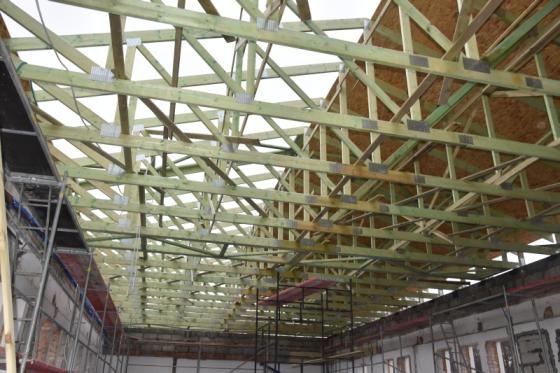

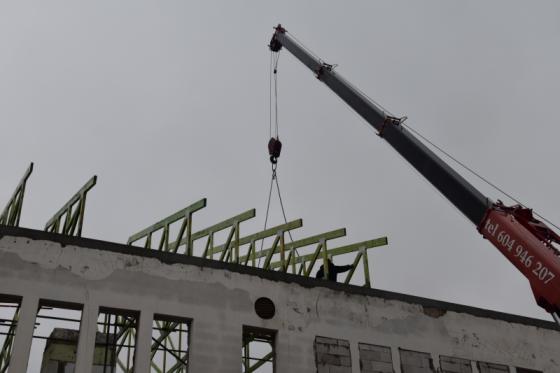

20.11.2015r. - 24.11.2015r. - Zakończono montaż wiązarów dachowych. Rozpoczęło się krycie połaci dachu, budowany jest budynek garażowo - administracyjny. Częściowo zakończono rozbiórkę budynku garażowo - magazynowego (stara remiza). Zakończono budowę ścian działowych wnętrza, rozpoczęły się prace instalacyjne elektryczne. 24.11.2015r. - odbiór pierwszego pola DZPC (10 sond). Na montaż oczekuje stolarka okienna.

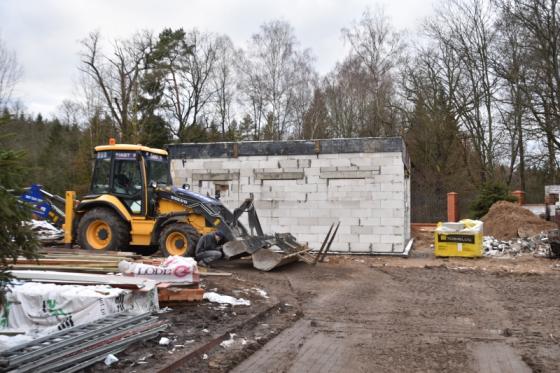

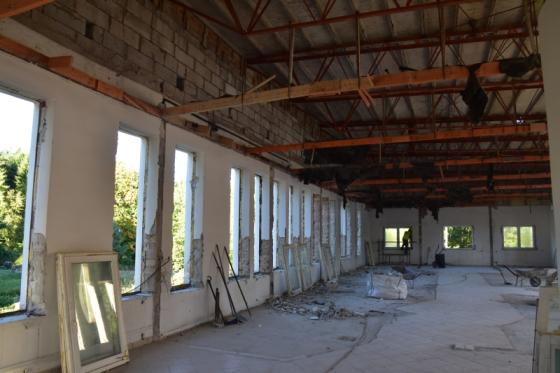

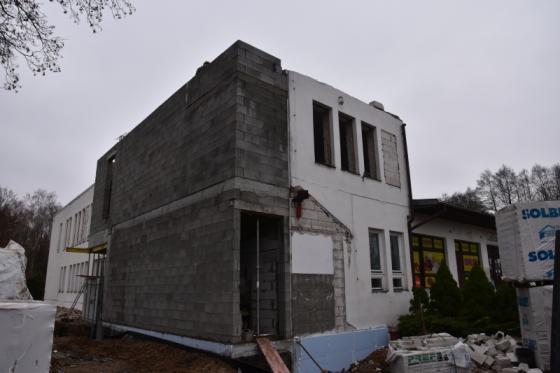

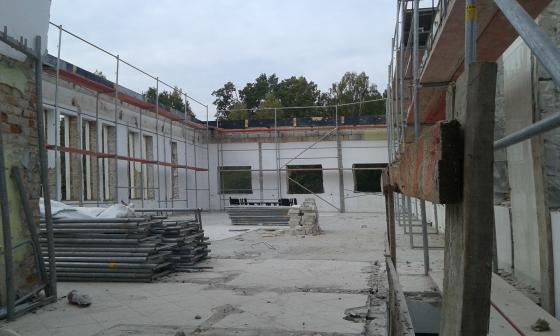

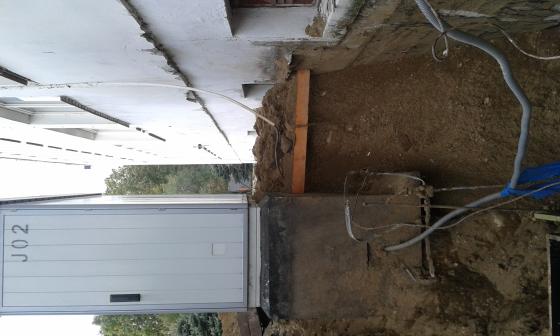

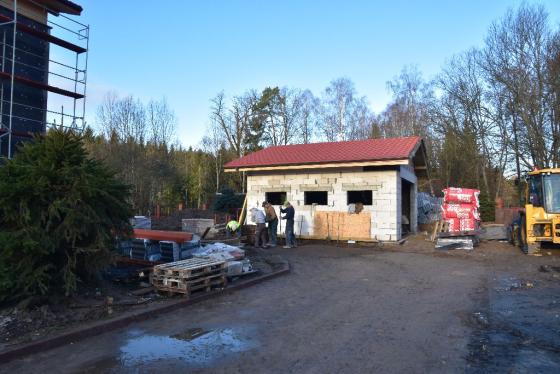

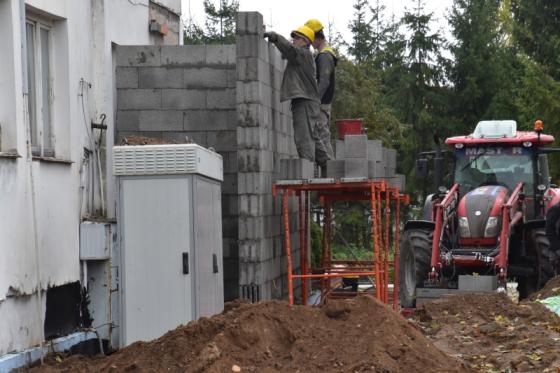

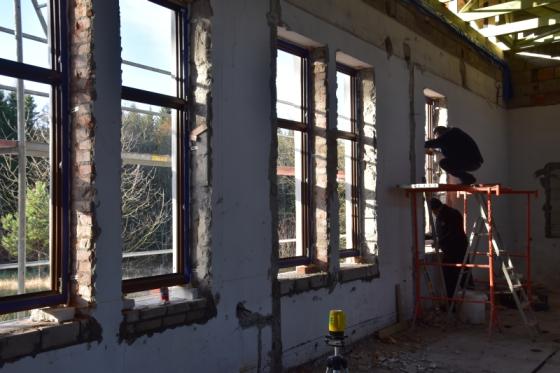

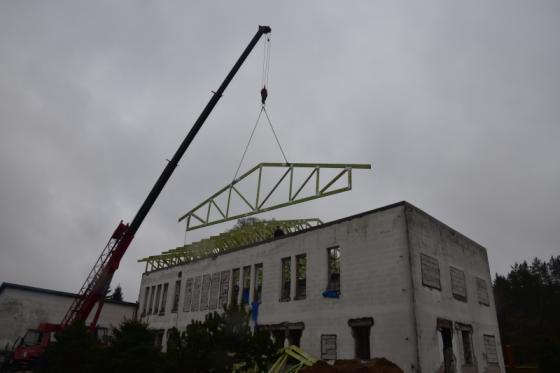

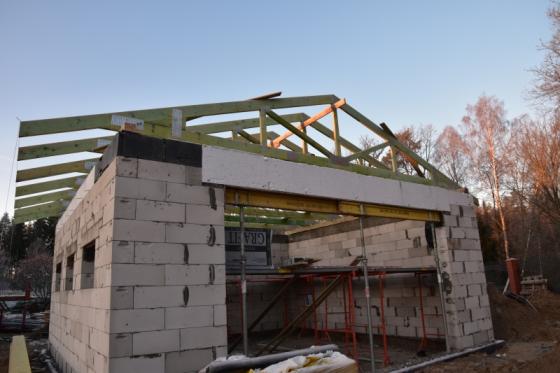

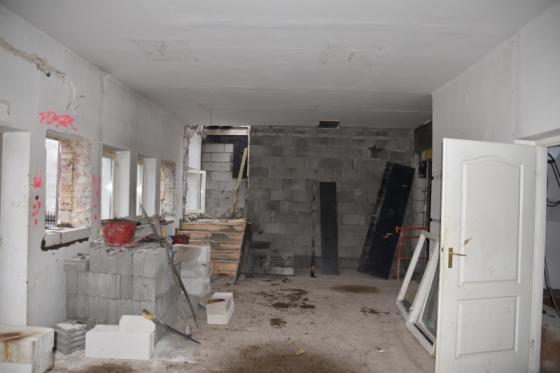

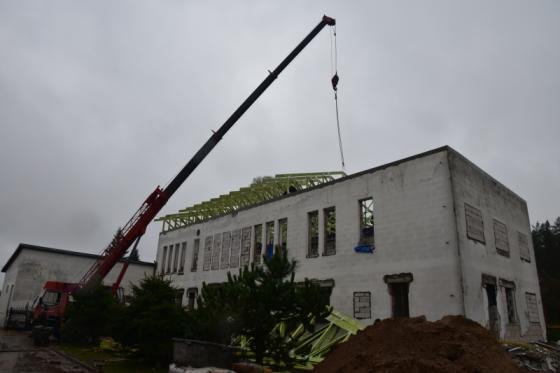

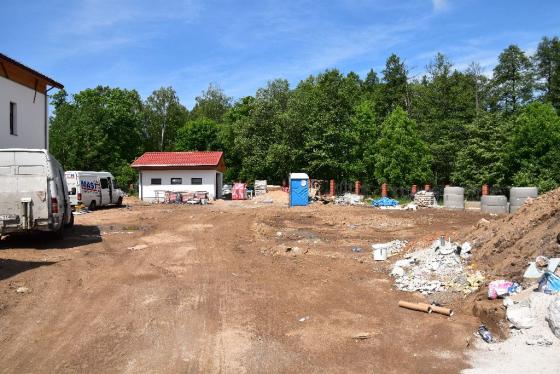

07.11.2015r. - 19.11.2015r. - Dalszy postęp prac związanych z DZPC oraz konstrukcją budynku. Rozpoczęła się budowa ścian działowych wnętrza. Wykopano i przygotowano do zalewania fundamenty budynku garażowo - administracyjnego. Od 18 listopada trwa montaż wiązarów dachu.

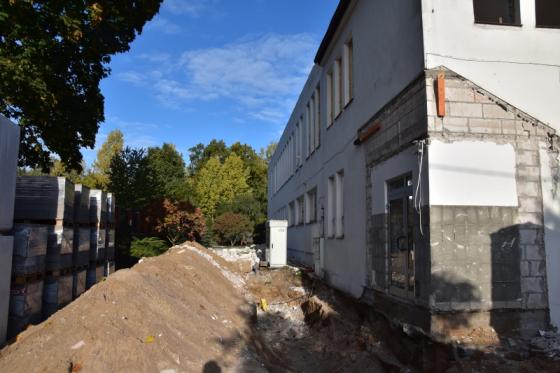

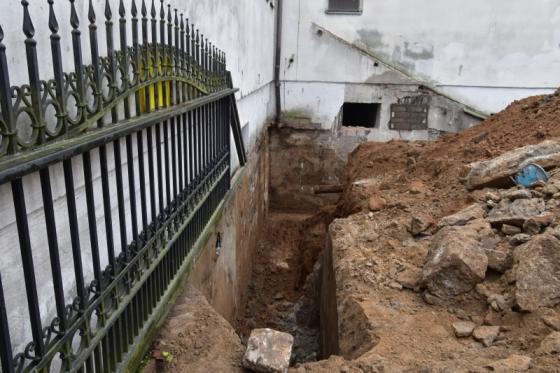

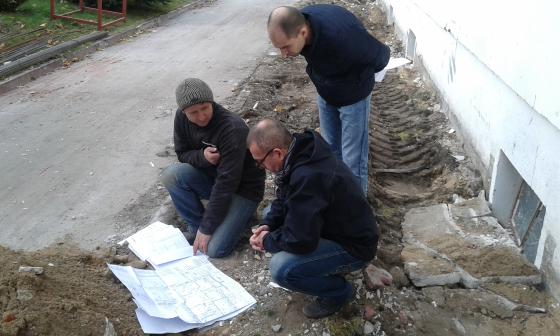

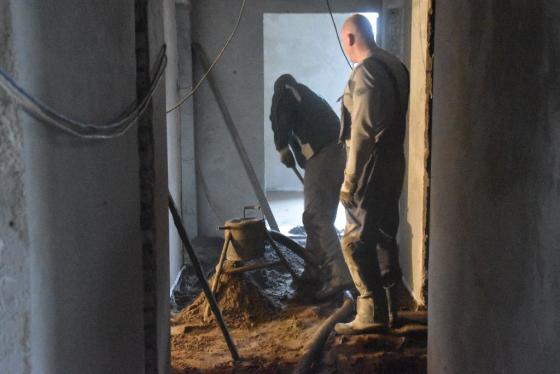

23.10.2015r. - 06.11.2015r. - Zakończono izolację fundamentów, wybudowano klatkę schodową pokoi gościnnych oraz ciągi schodów. Zakończyły się prace związane z układem konstrukcyjno - funkcjonalnym wnętrza. Widać już końcowy zarys bryły budynku. Wykonano część instalacji wodociągowej i kanalizacyjnej oraz ich przyłączy. Trwa wiercenie otworów DZPC (do 06.11.15 wykonano 8). Wyburzono część budynku magazynowo - garażowego.

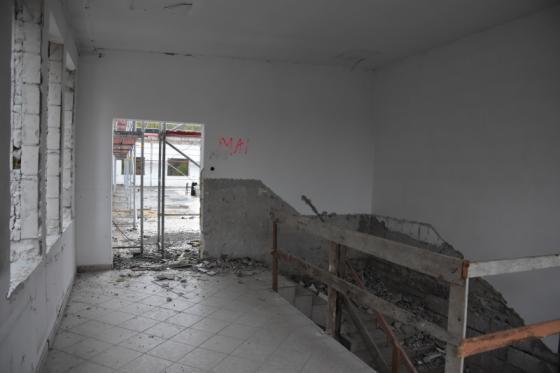

22.10.2015r. - 23.10.2015r. - Trwa termo i hydroizolacja fundamentów. Rosną pierwsze ściany - jedno z nowych wejść. Gotowy jest układ funkcjonalny piwnic, trwają prace we wnętrzu, na parterze budynku, gdzie w przyszłości będą pomieszczenia biurowe. Zdjęto szalunki wieńca.

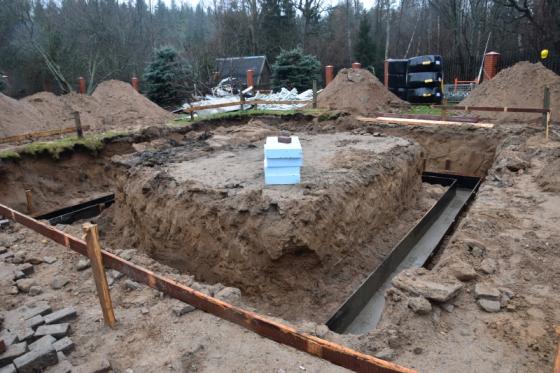

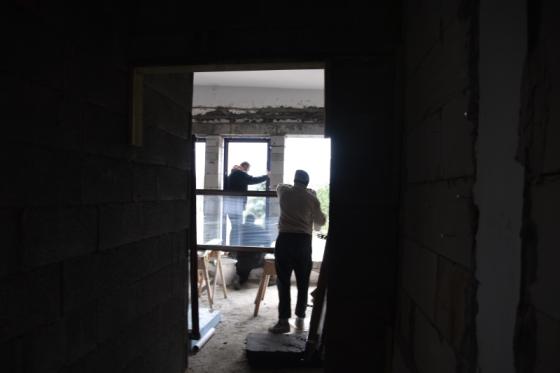

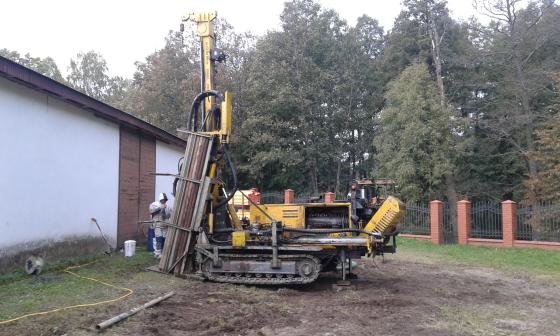

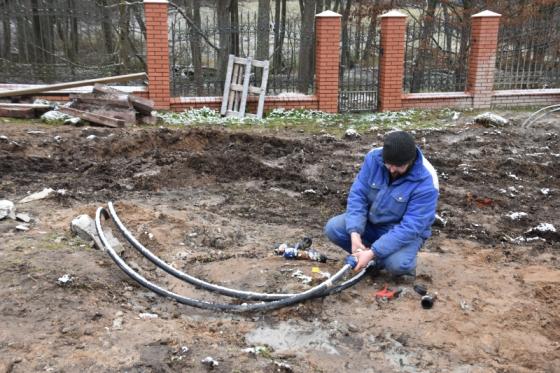

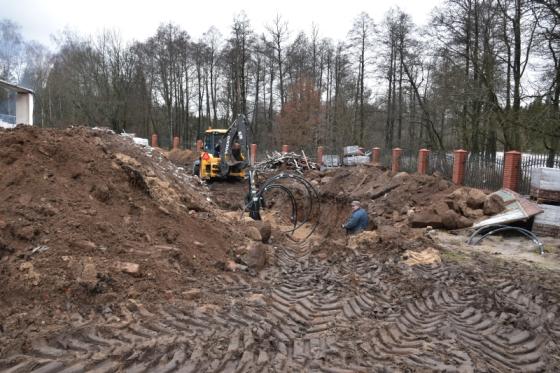

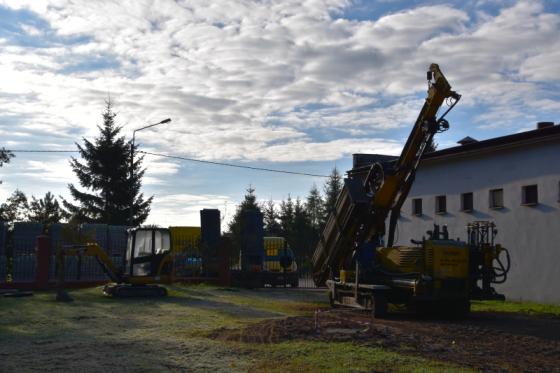

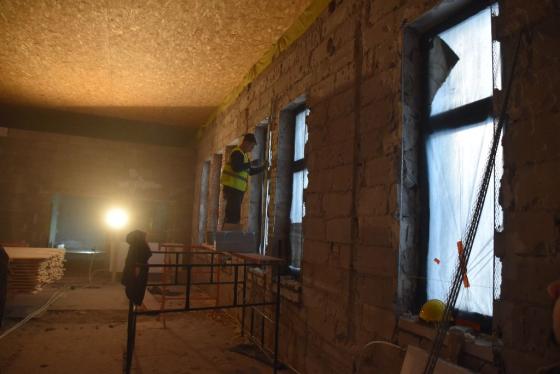

10.10.2015r. - 15.10.2015r. - Zaszalowano nowy wieniec budynku i dodatkowe fundamenty. Przygotowujemy ciągi komunikacyjne oraz układ funkcjonalny parteru. Produkowane są wiązary dachu. Ułożono instalację wodociągową (leżaki). Trwają odwierty dolnego źródła ciepła i instalacja sond. Zamówiono stolarkę okienną.

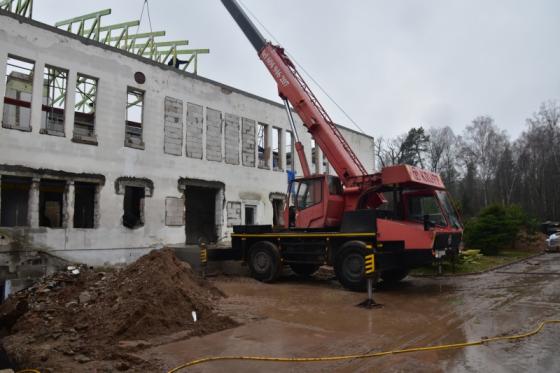

02.10.2015r. - 09.10.2015r. - Ciąg dalszy prac rozbiórkowych, między innymi zdemontowano wieniec ścian konstrukcyjnych i wiązary dachowe. Rozpoczęły się odwierty dolnego źródła pompy ciepła oraz szalowanie konstrukcji ciągów komunikacyjnych.

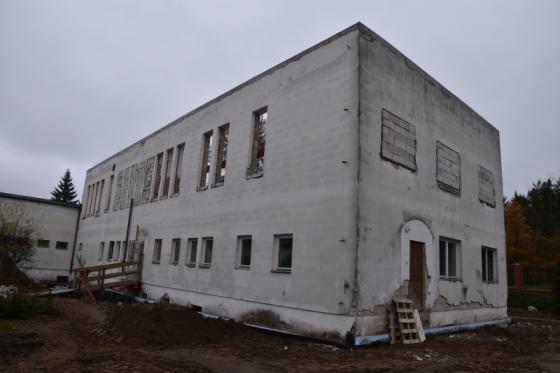

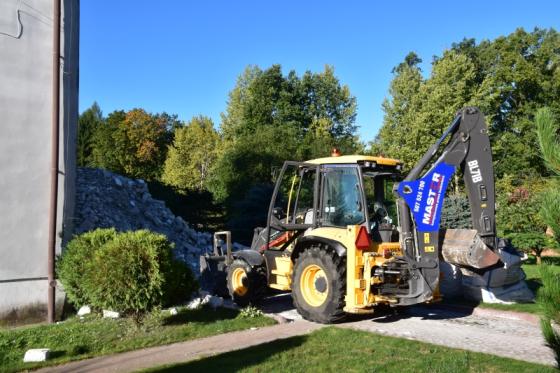

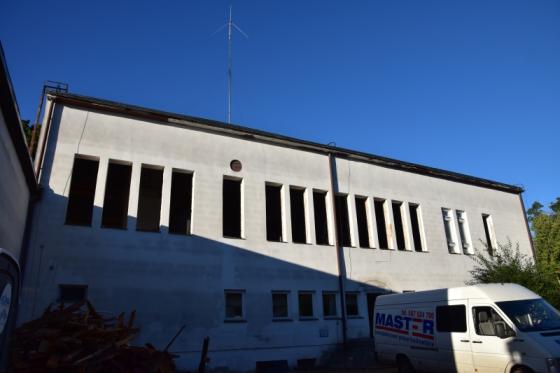

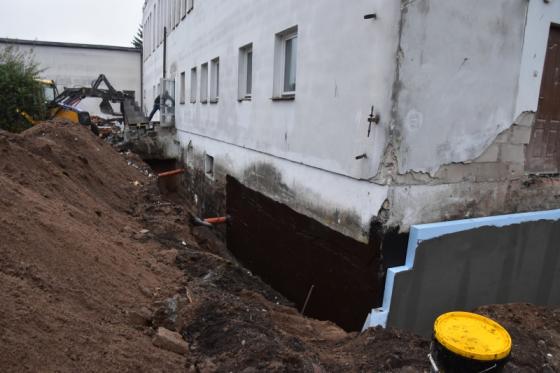

01.10.2015r. - Zakończono rozbiórkę stropodachu. Rozpoczęto budowę kanalizacji deszczowej.
29.09.2015r. - Zniknęła przybudówka i dotychczasowe wejście główne do biura nadleśnictwa. W tym miejscu w przyszłości pojawi się wejście i klatka schodowa pokoi gościnnych.

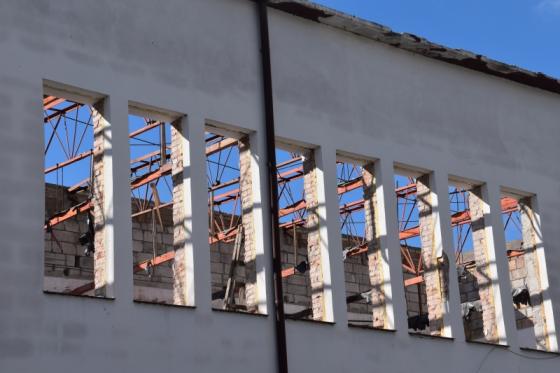

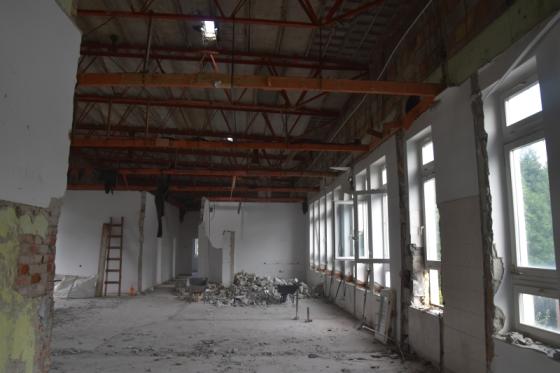

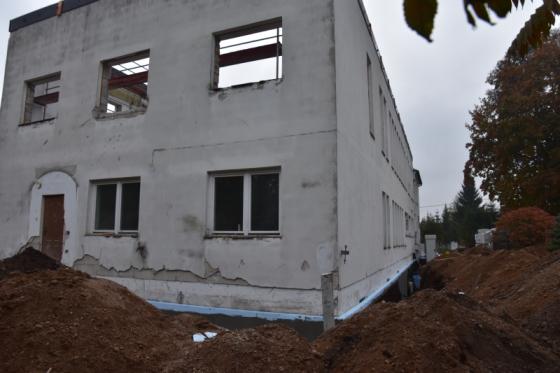

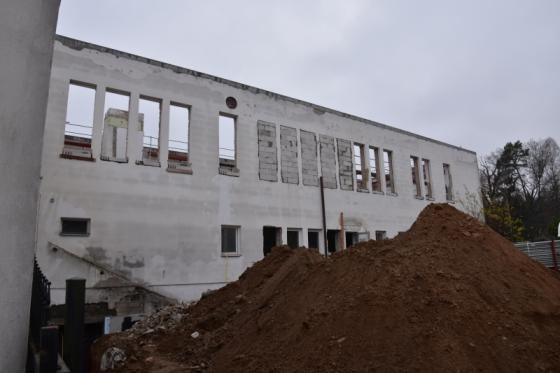

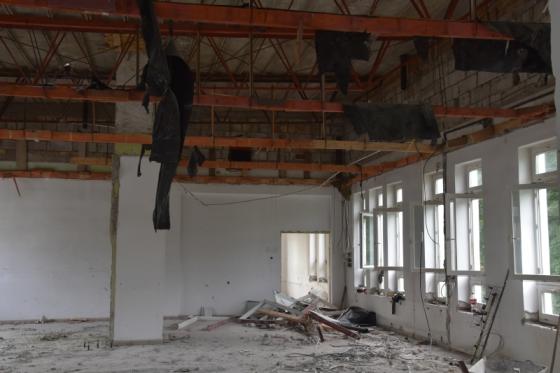

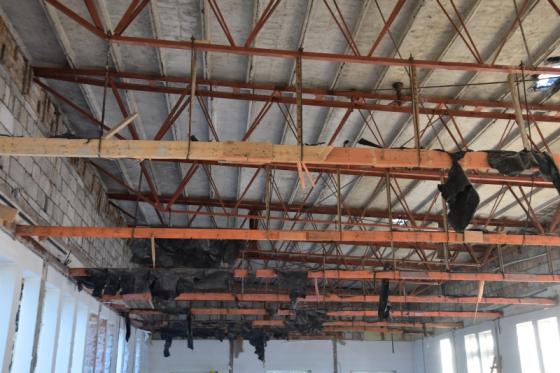

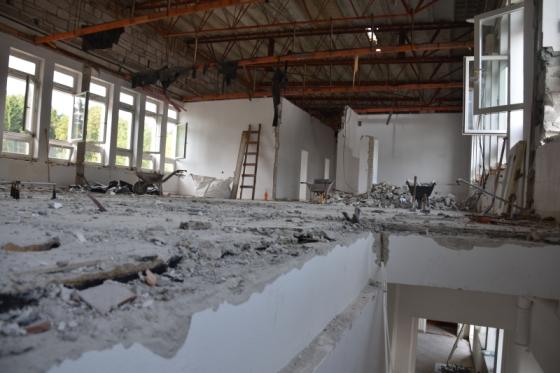

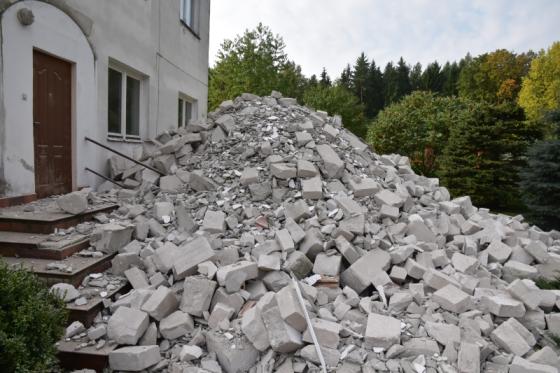

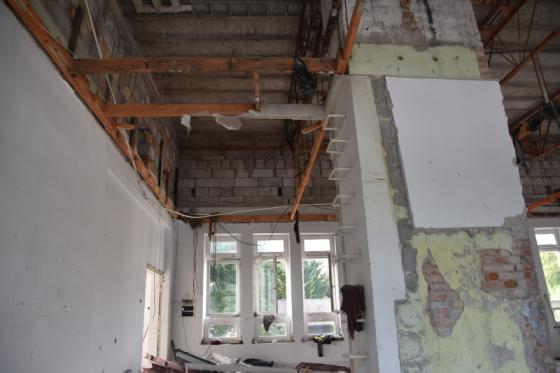

25.09.2015r. - 28.09.2015r. - Prace rozbiórkowe cd. 28.09 budynek już nie ma okien, rozpoczyna się zdejmowanie połaci dachowej.

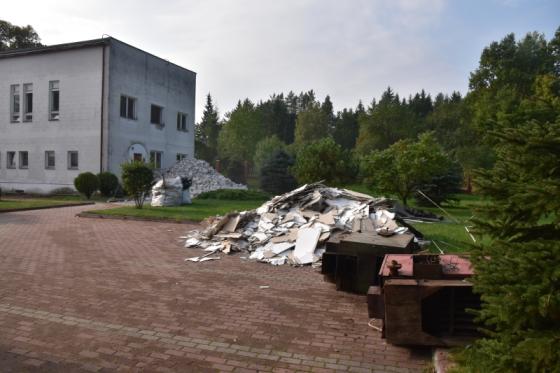

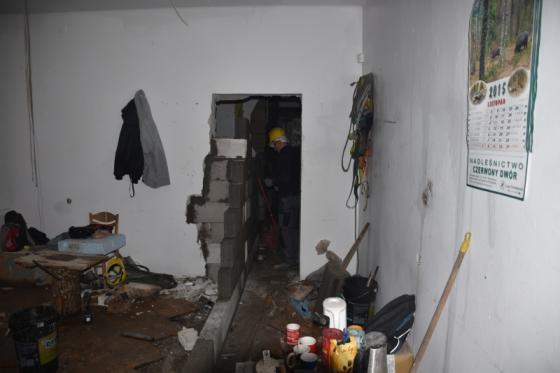

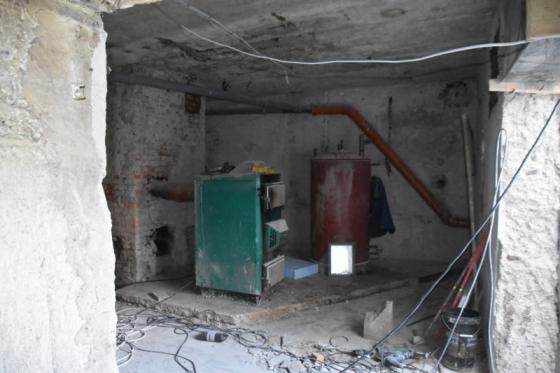

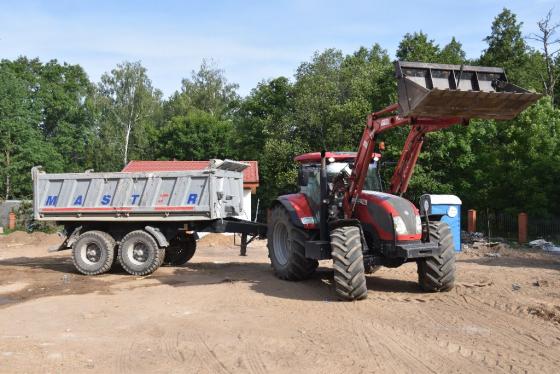

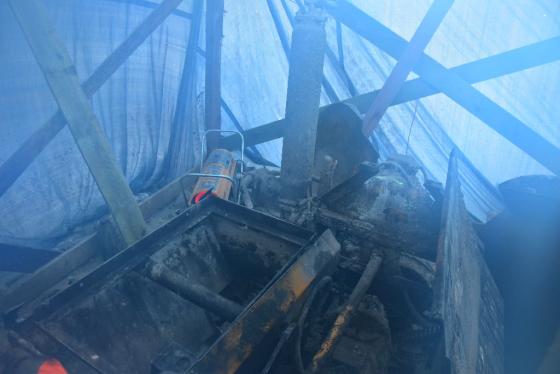

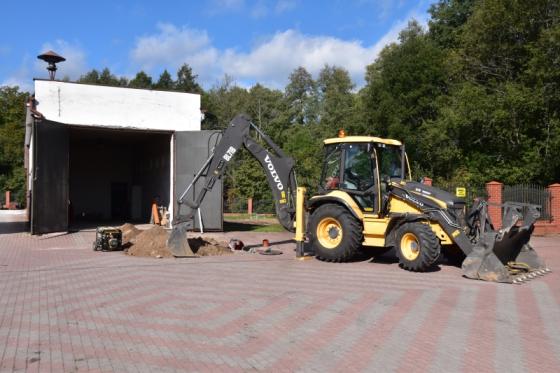

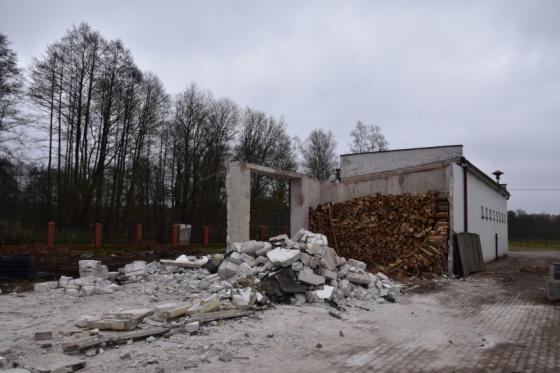

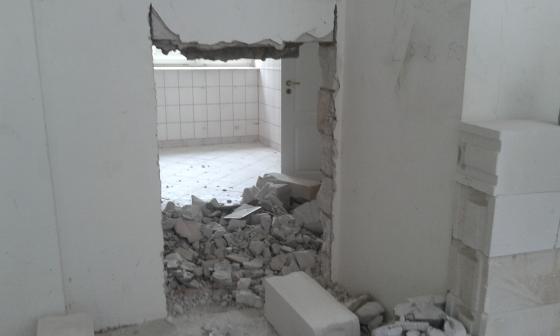

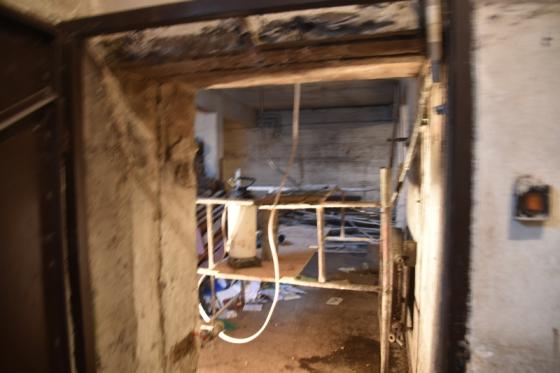

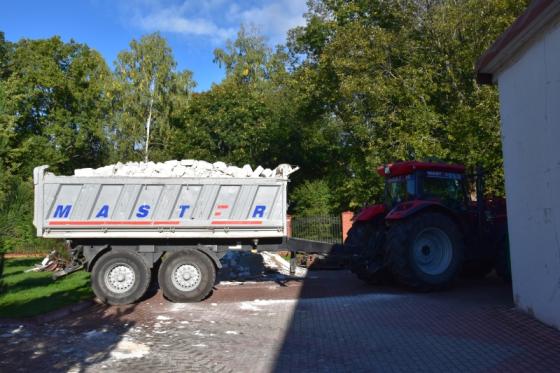

15.09.2015r. - 24.09.2015r. - Prace wyburzeniowe i rozbiórkowe. Demontaż kotłowni. Wyłączono biologiczną oczyszczalnię ścieków. Rozpoczynamy sprzedaż materiałów pochodzących z rozbiórki.

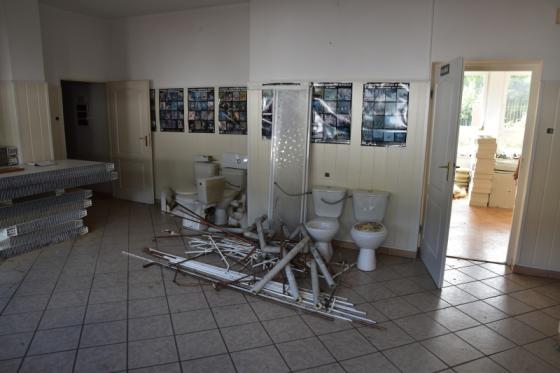

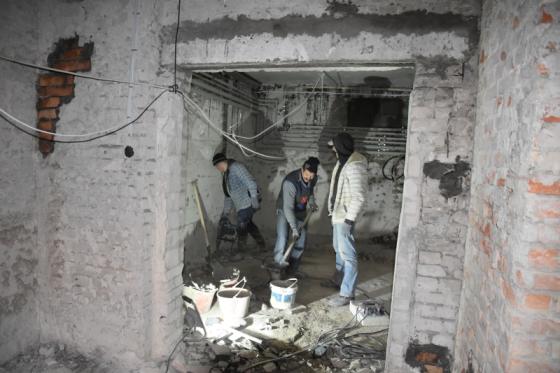

01.09.2015r. - 14.09.2015r. - Demontaż instalacji wewnętrznych i przygotowanie robót rozbiórkowo - wyburzeniowych.
31.08.2015r. - Przekazanie placu budowy wykonawcy.
